裝修設計-審計店面翻修

完工紀錄

0.案前
此案位於台中的審計新村,裝修工程前除了向當地管轄單位提交申請外,還須行文至台中市都發局等待許可。此外,案場還有電力不足的問題,配電部分還需等待台電的委外廠商來處理。
有辦過就知道,這會花上一點時間。因此,從設計討論結束到正式施工大約間隔7個月。

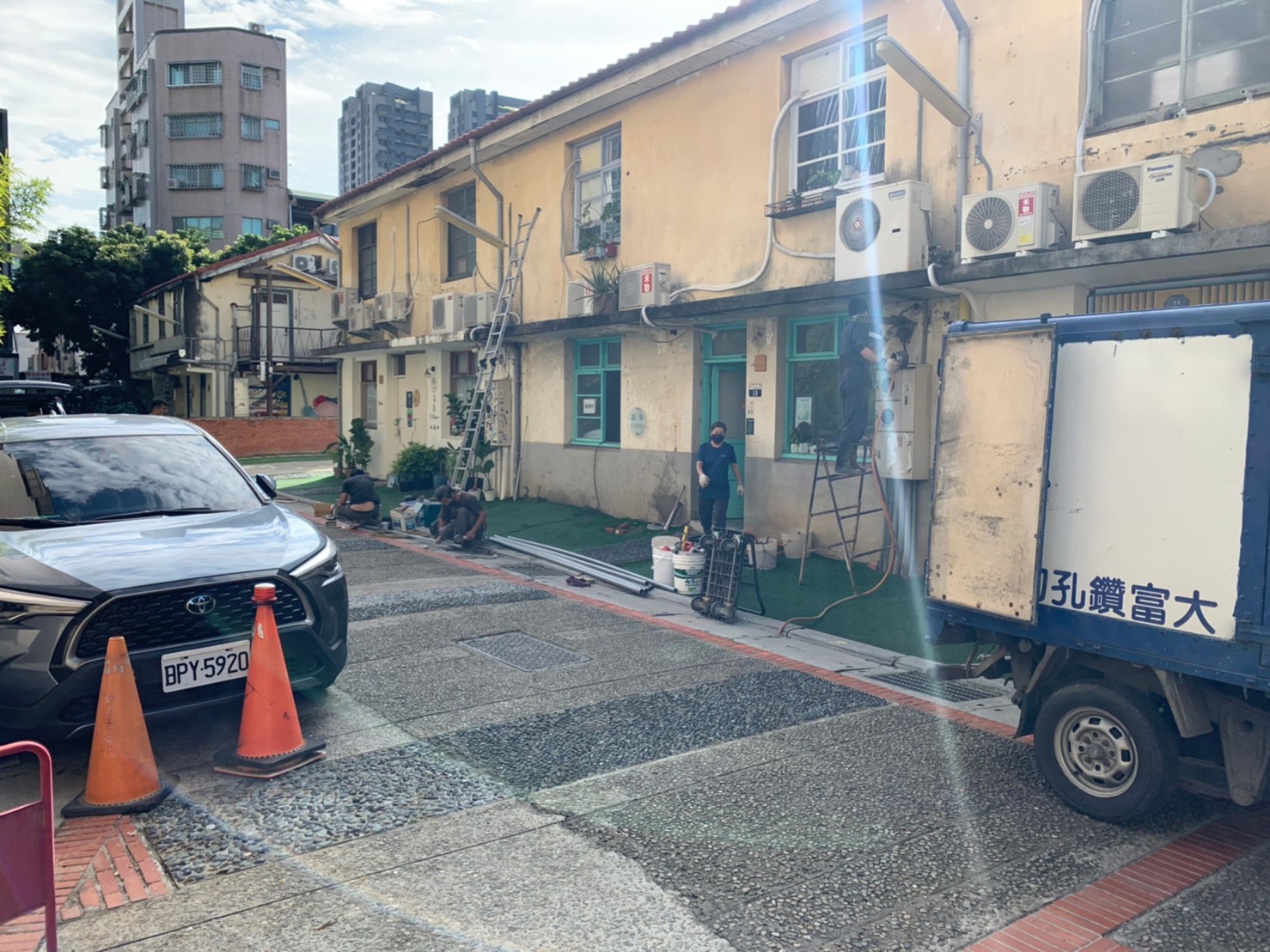

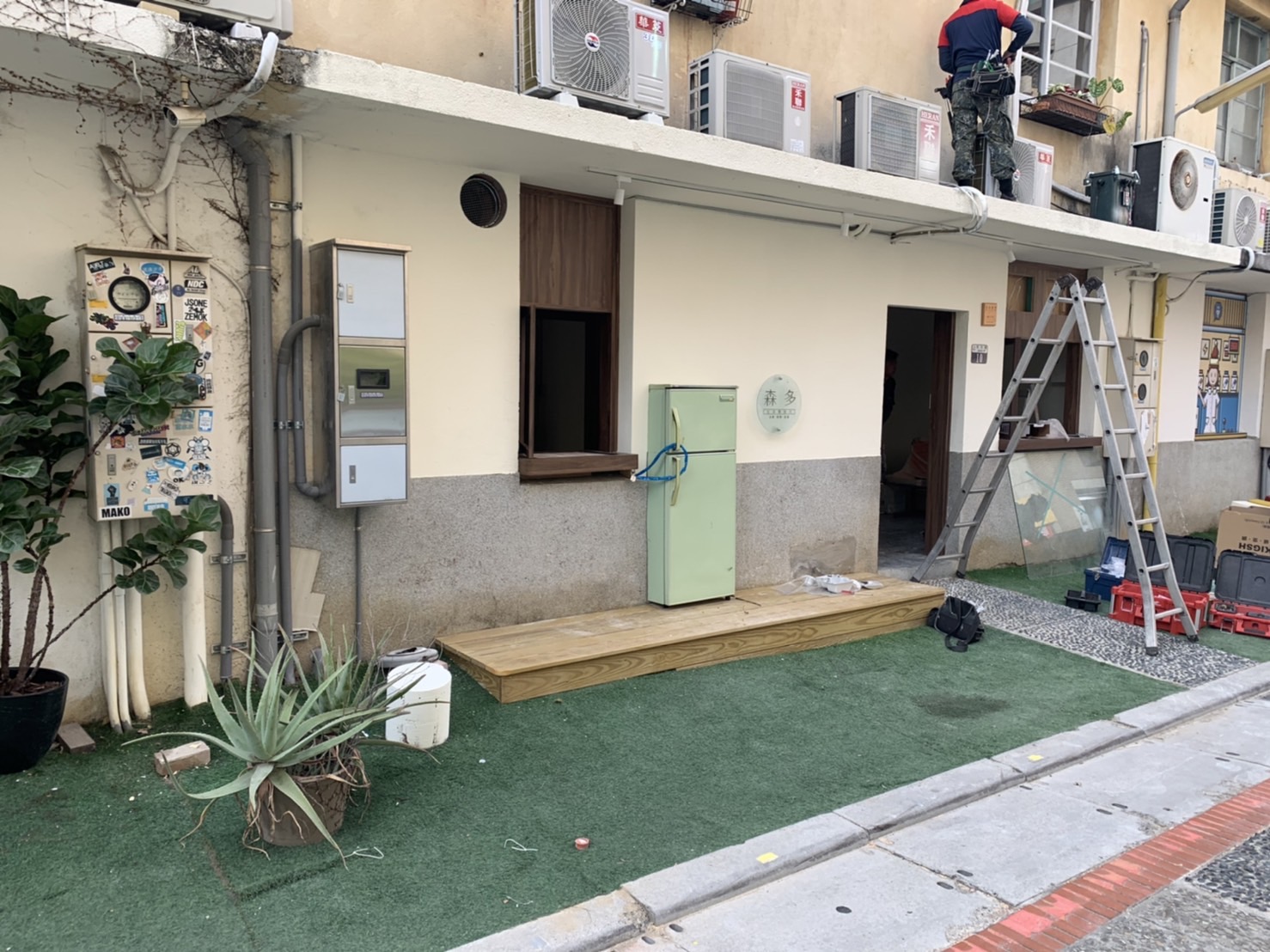

(終於等到施工日了)


1.溝通階段
(1)木門窗:門窗框包框處理,面貼木皮後再加上飾版做出勾縫。窗的滑軌用萬向滑軌,為了避免它變成遇到颱風就瘋狂旋轉的360度小風扇,四周需加以插銷固定。玻璃選用5mm小冰柱長虹玻璃。

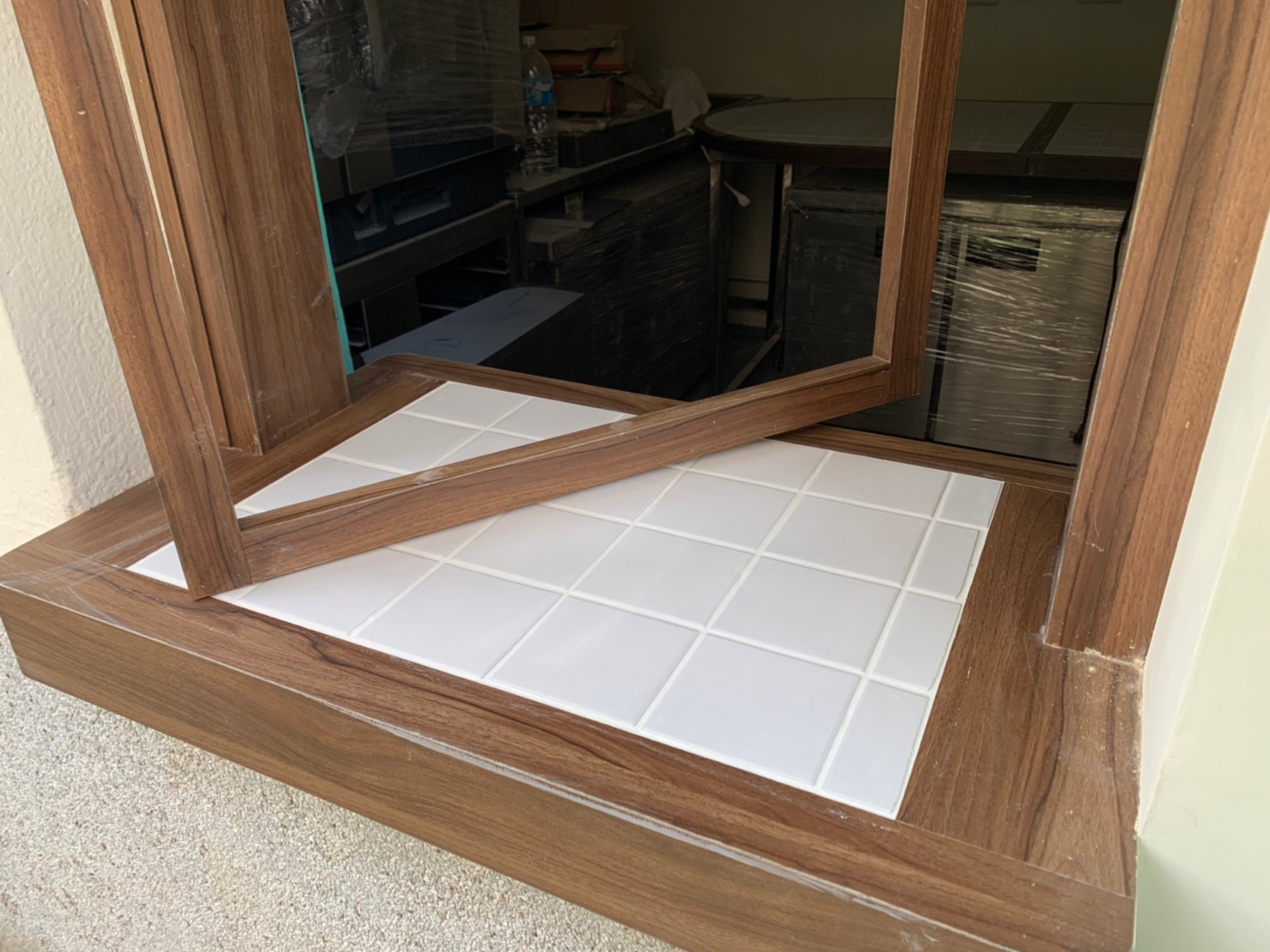

(木門窗)

(2)出餐口:業主在日本有看到一家很酷的店用老舊冰箱當作出餐台的裝飾,所以他就弄了一台冰箱來,由我們切割成適合的造型,安在預設好的平台上,並將冷凍庫後方鋸開製作出一個出餐口。出餐檯面貼 10x10 磁磚。

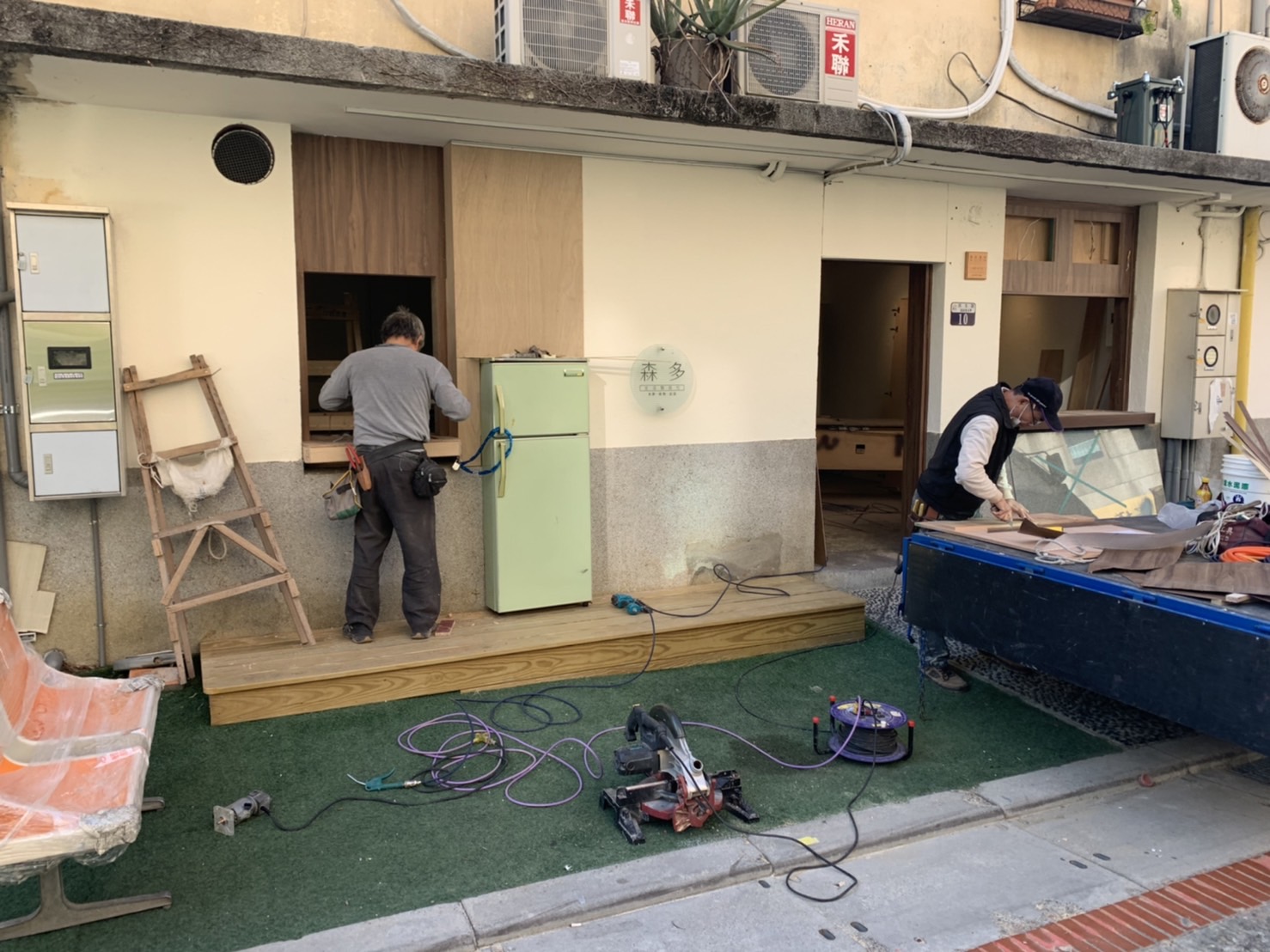

(出餐口)

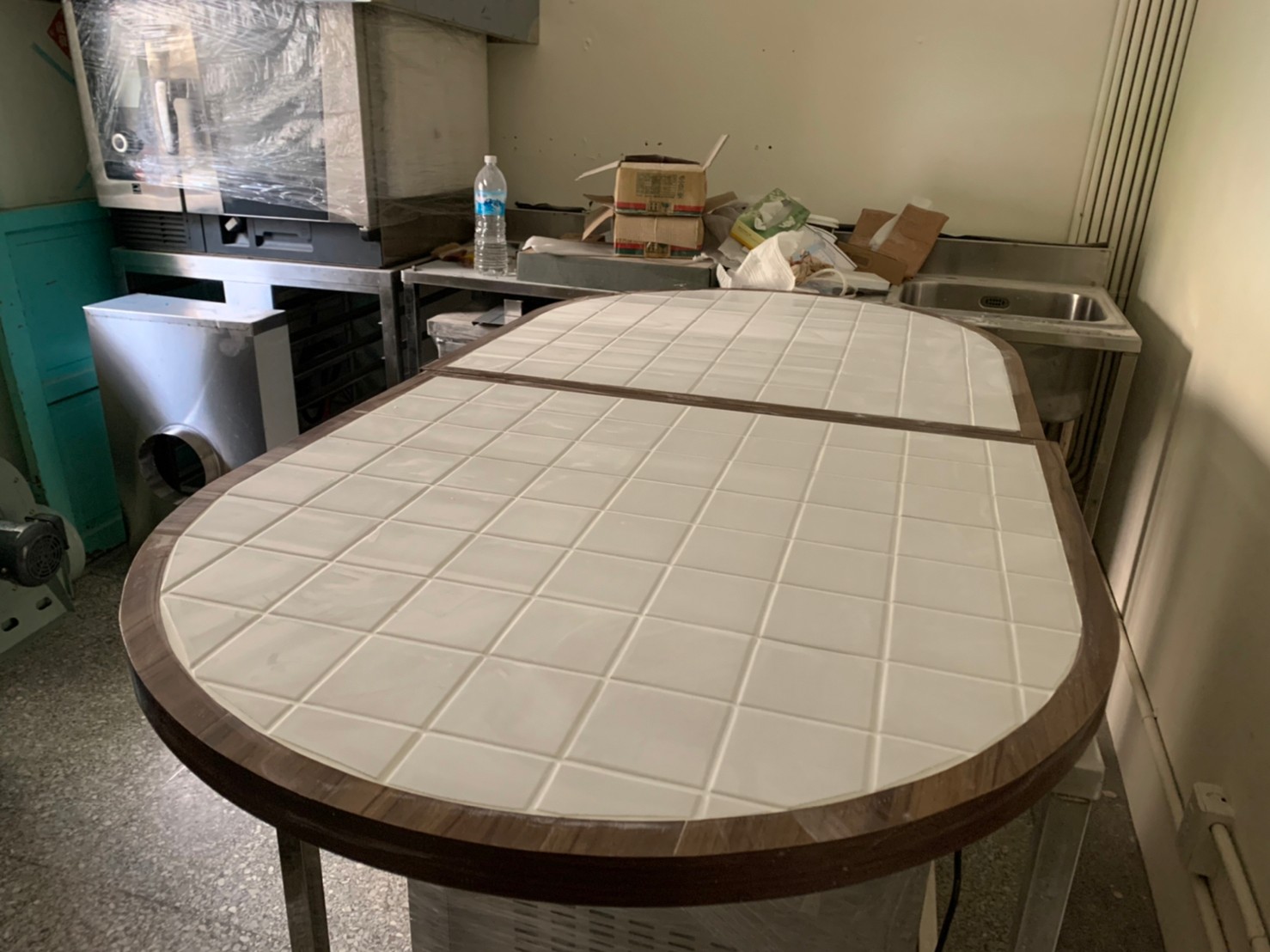

(3)木桌:需要兼具收納功能,又好放置物品,桌面希望是橢圓形可拆卸並分成兩組,桌面要倒圓、貼 10x10 磁磚。於是我們先訂製兩組鐵件桌腳烤白漆,摺起來就收起來了,放牆邊不礙事。95x95 的桌面請木工慢慢導圓,最後再請磁磚師傅鋪設後填縫。


(木桌)

(4)水電配置:此案為餐飲店面,業主對於電力的供應十分有要求,大多數的插座為專用插座;進排水管路需考慮蒸烤箱所排的是熱水,需要用鐵管。
(5)木棧台:這部分比較單純,施作時確實放樣、水平校正過,底漆和保護漆刷塗均勻即可。

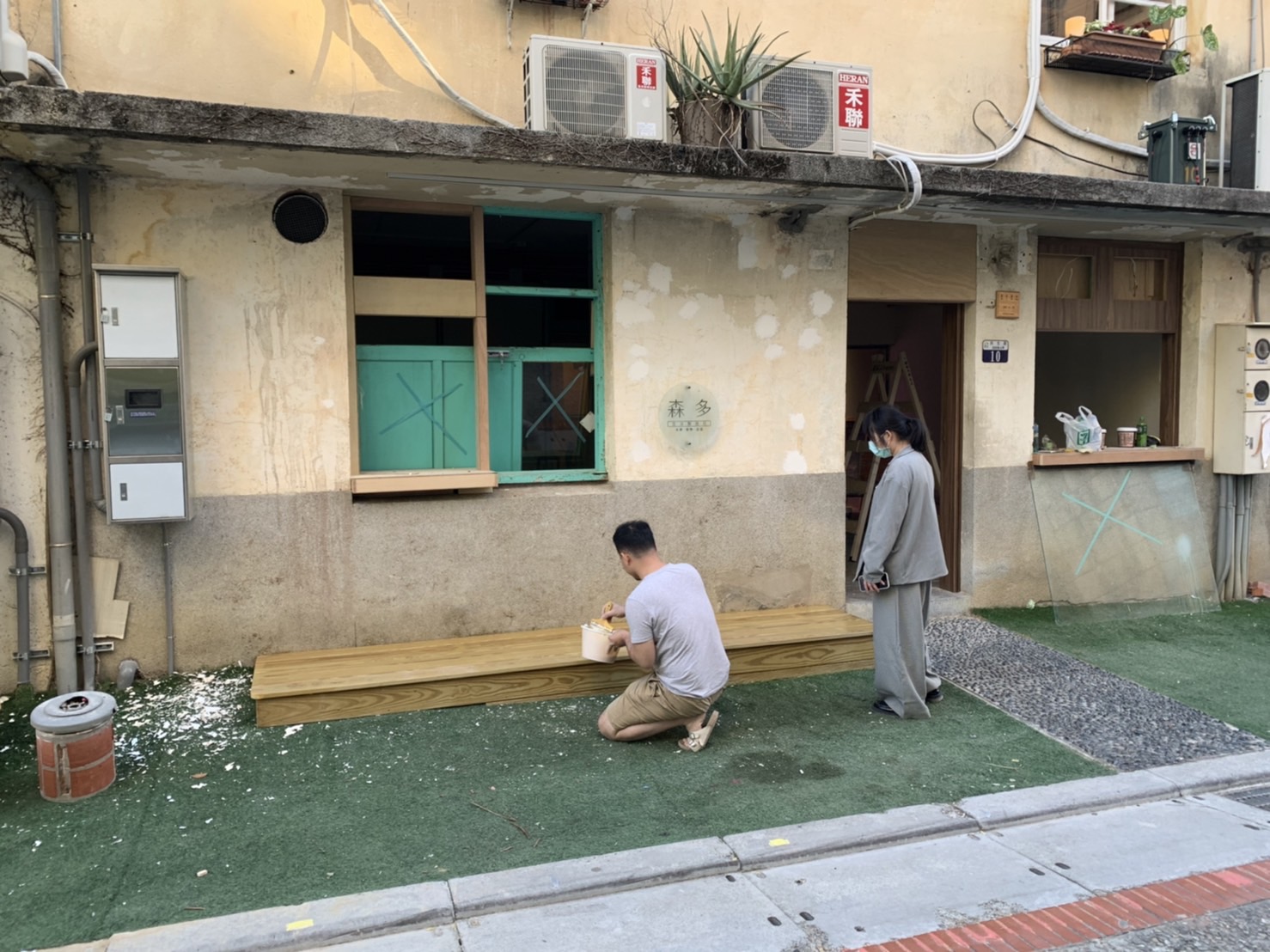

(木棧台)



2.裝修期間

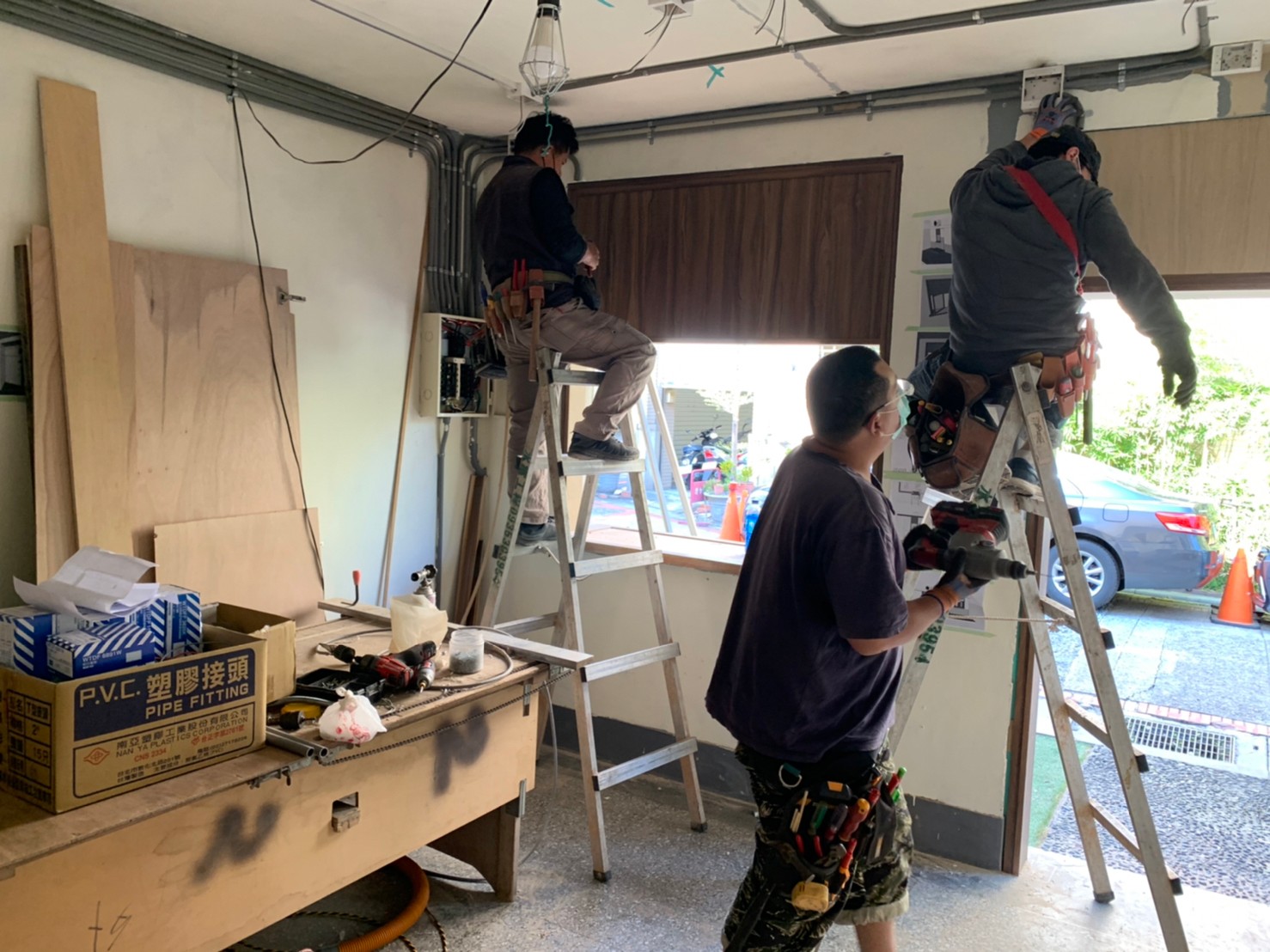

(1)水電配管配線:現場舊電線、舊管道很多,我們先將全數的舊有線路拆除再重配過。在裝修期間不斷會有一些狀況是說,本來沒有想到要加裝的設施,都會在拆除後,一一的追加出來,這些在一般場子容易發生的問題在此案就變成是一個小困難,因為我們不能打牆壁,配置一但改動,不是多打一條路出來,而是要思考如何配得好,且整齊、好維修處理。畢竟,過道客人會走進來參觀。好在業主在配管配線部分給予我們專業性建議相當足夠的尊重,才能順利完成進排水管三條、迴路十二條,且全部排在一面高240cm牆上。

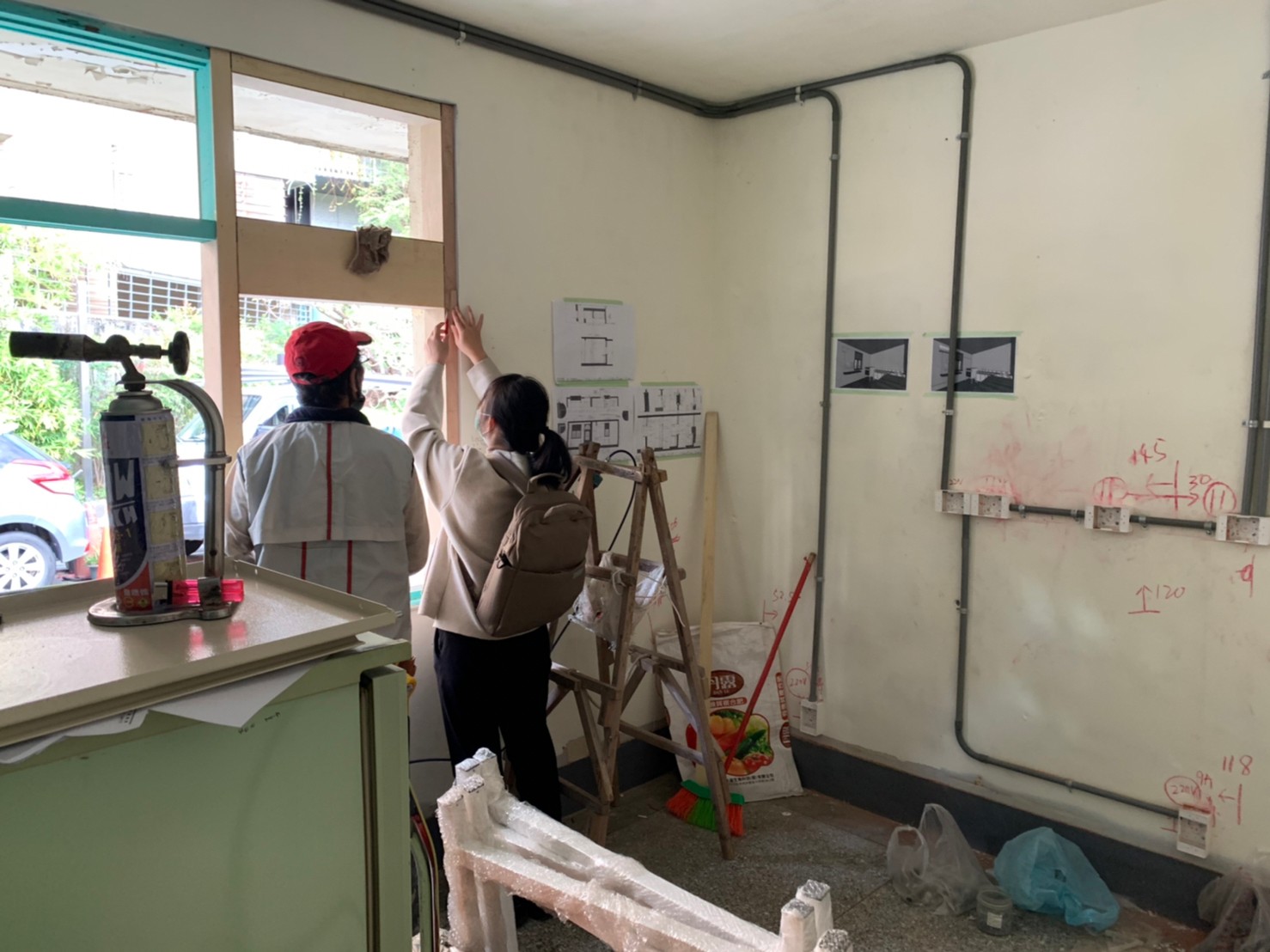

(水電拆除、配管作業)

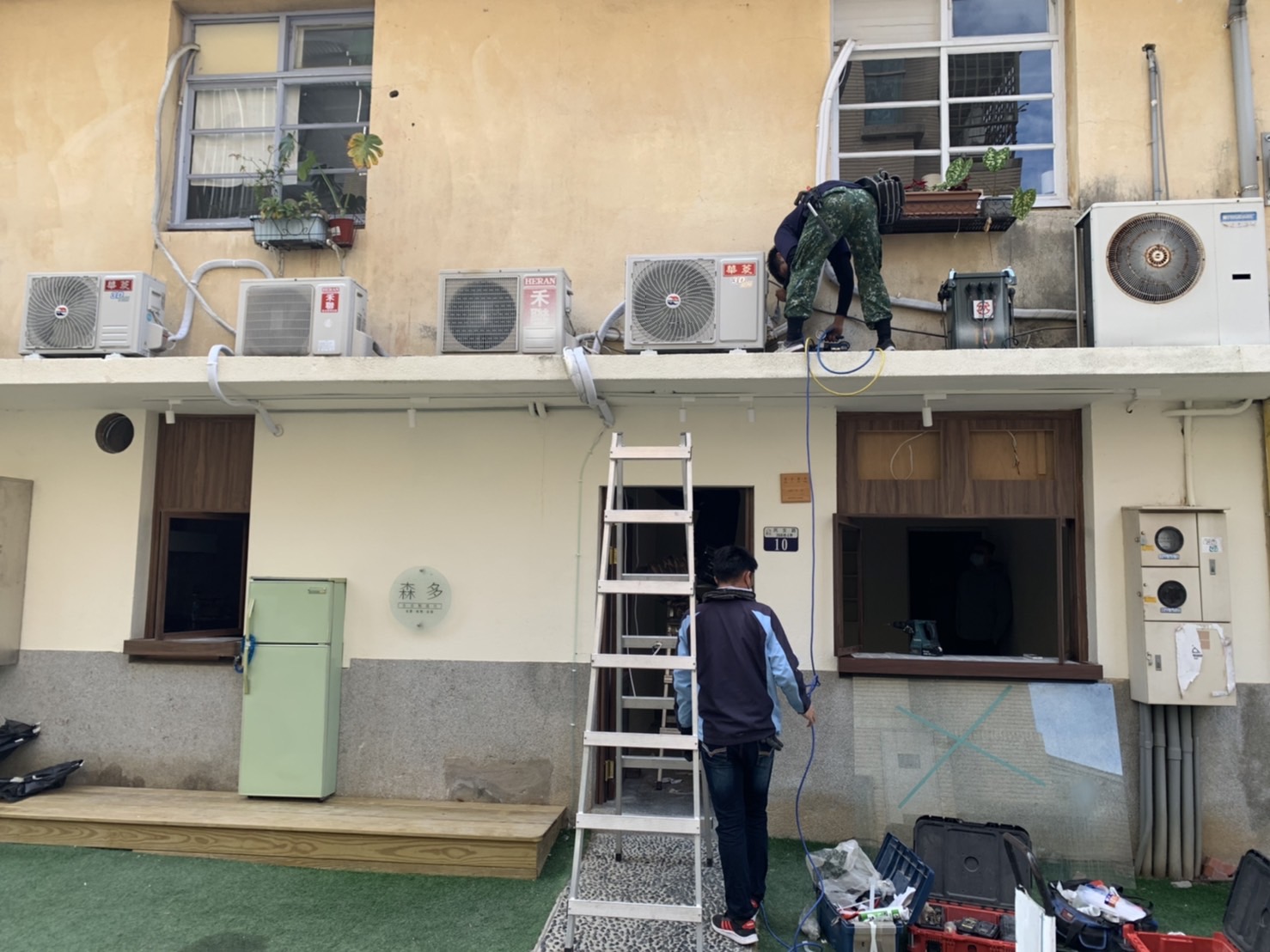

(冷氣安裝)


(2)木工進場:審計新村為市政府委託民營的單位,所有的動工需經過審查、且現況的窗台、門組不能拆除,退租後必須交還給管理單位,因此,門窗部分大多數是在進行包覆工作;另一方面,工作檯有特殊的設計,現場有蠻多次的來回,都是在討論相關的作業細節。


(木工包框)

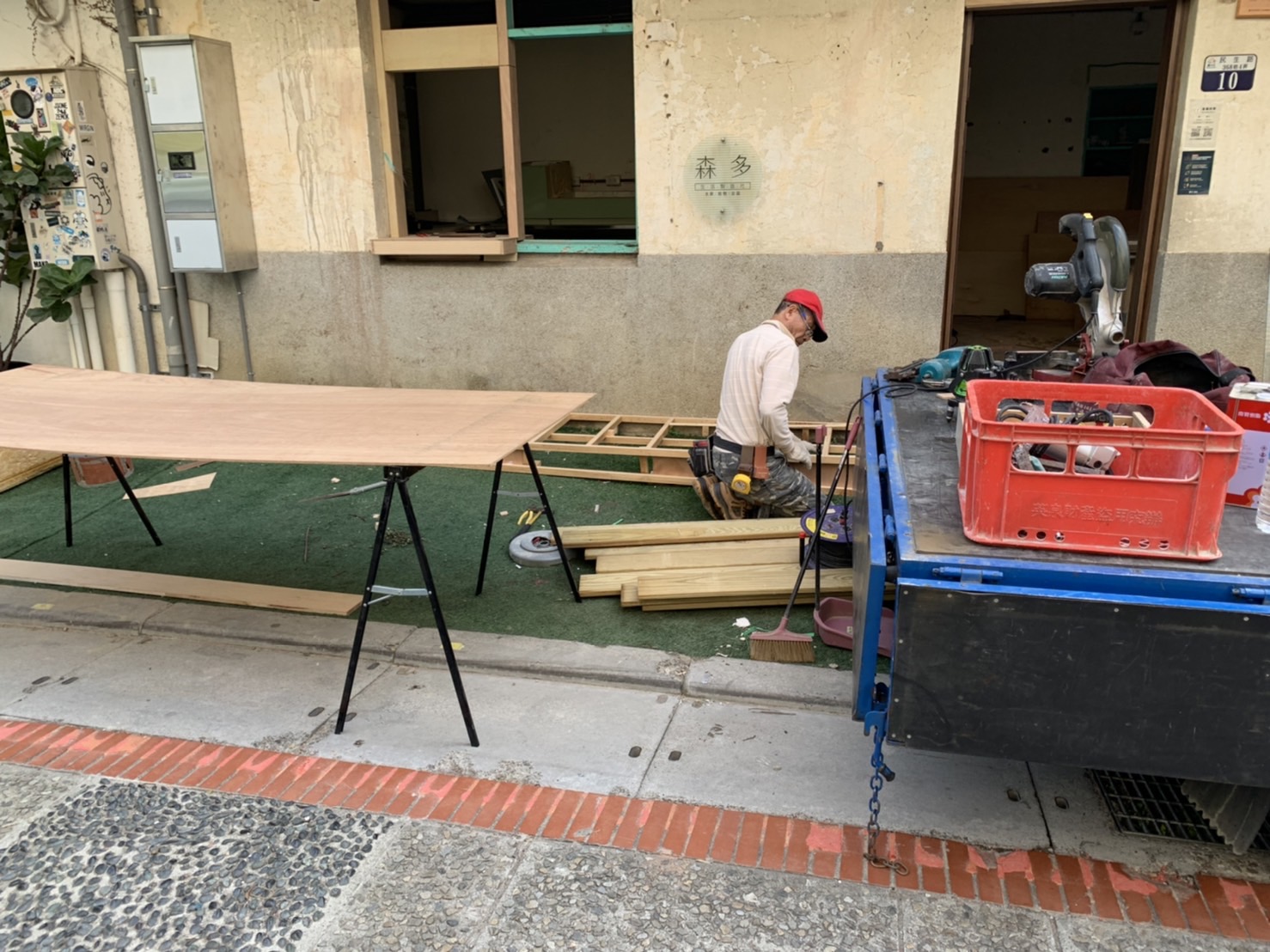

(木棧台製作)



(出餐檯製作)

(3)廚房設備:抽油煙機、蒸烤箱、冰箱、鐵桌,都是不同的廠商,用力協調,盡力達成業主的目標。


(鐵工焊接水槽)

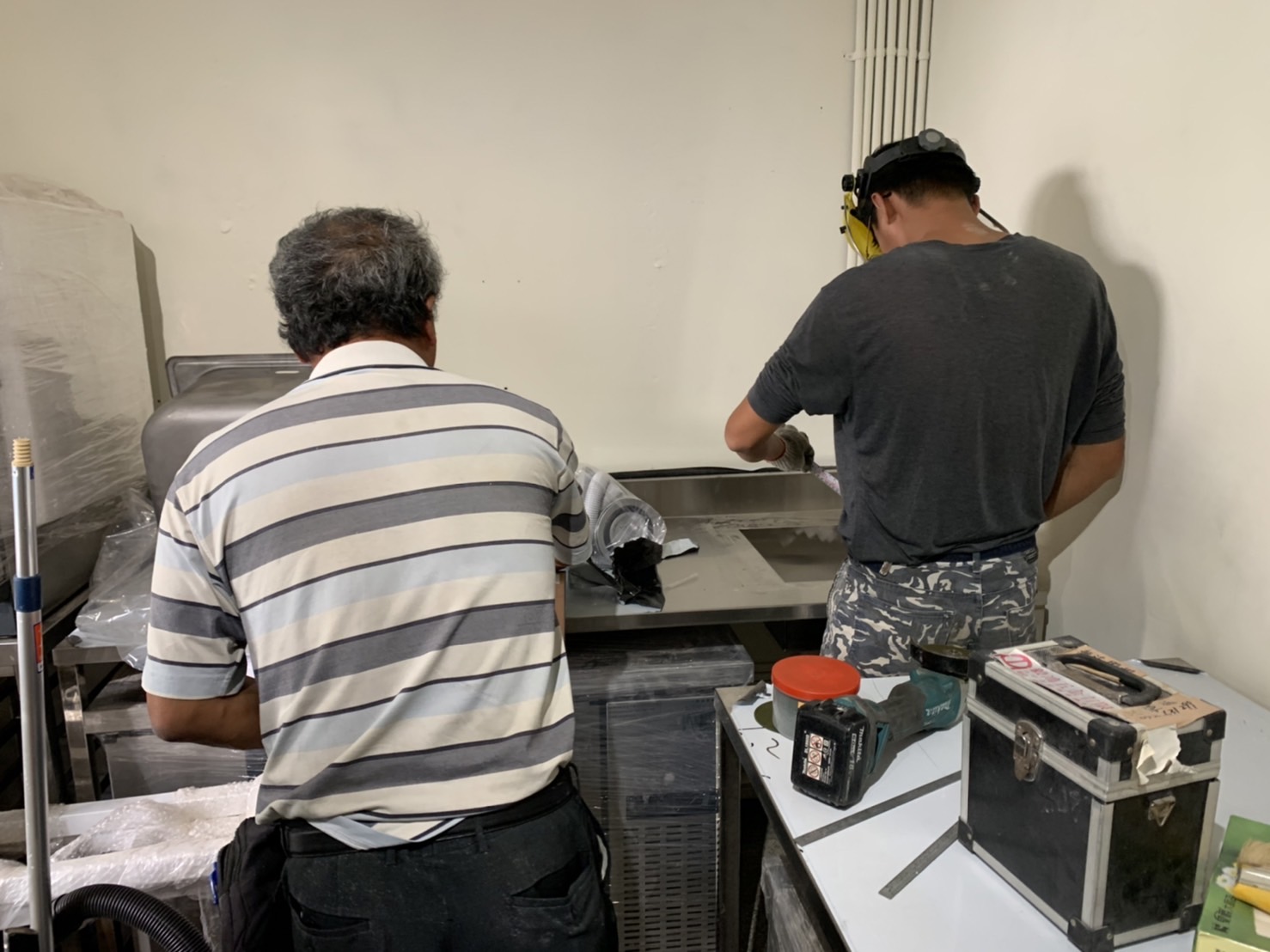

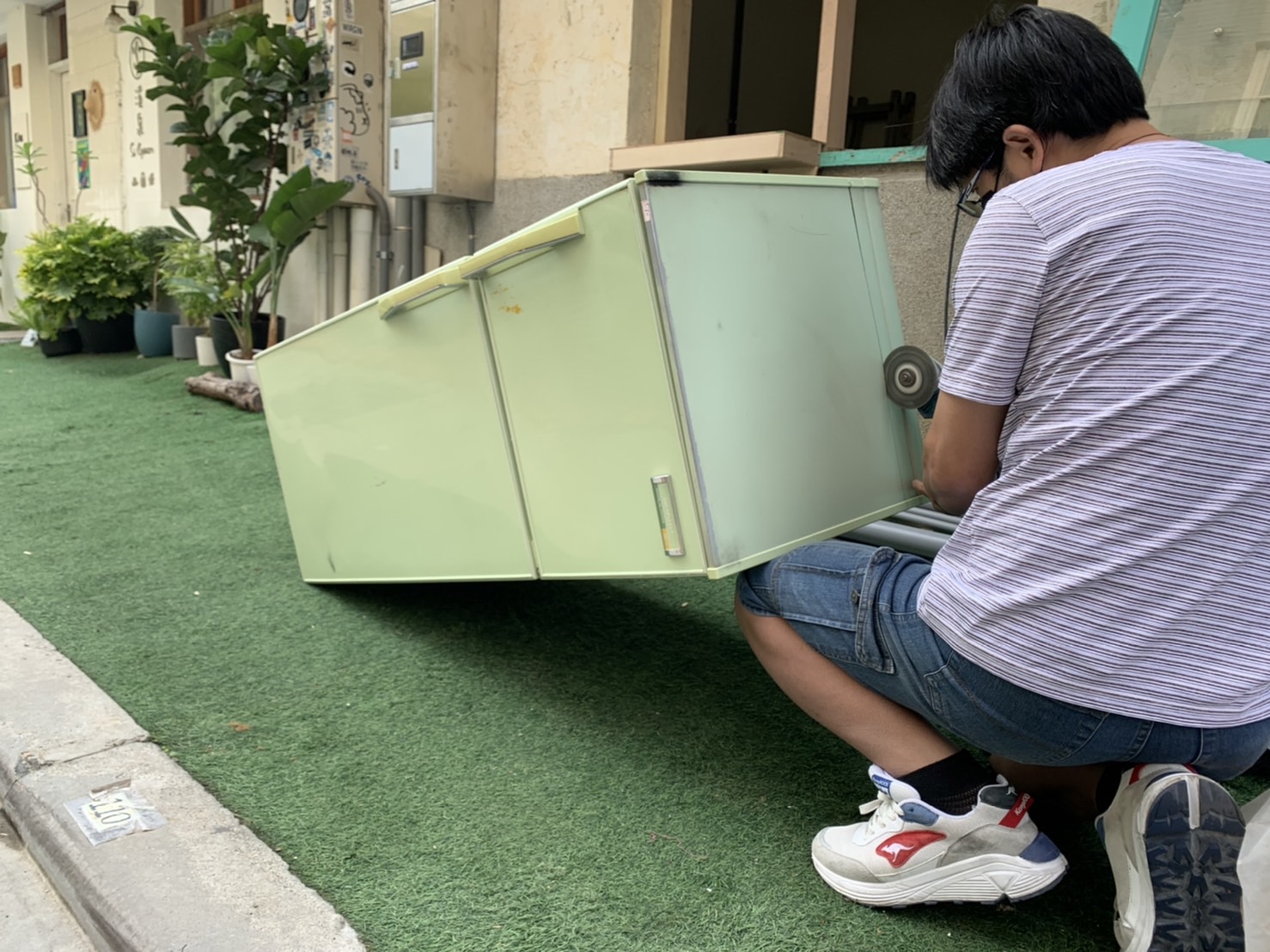

(4)冰箱切割:特殊切割風險性高,但該來的還是要來,我們只好懷著忐忑的心情,請師傅備好手工具,現場依情況調整,好在切割工作順利,安上去的那一刻,我的鼻塞都通了。


(手工具切割中)

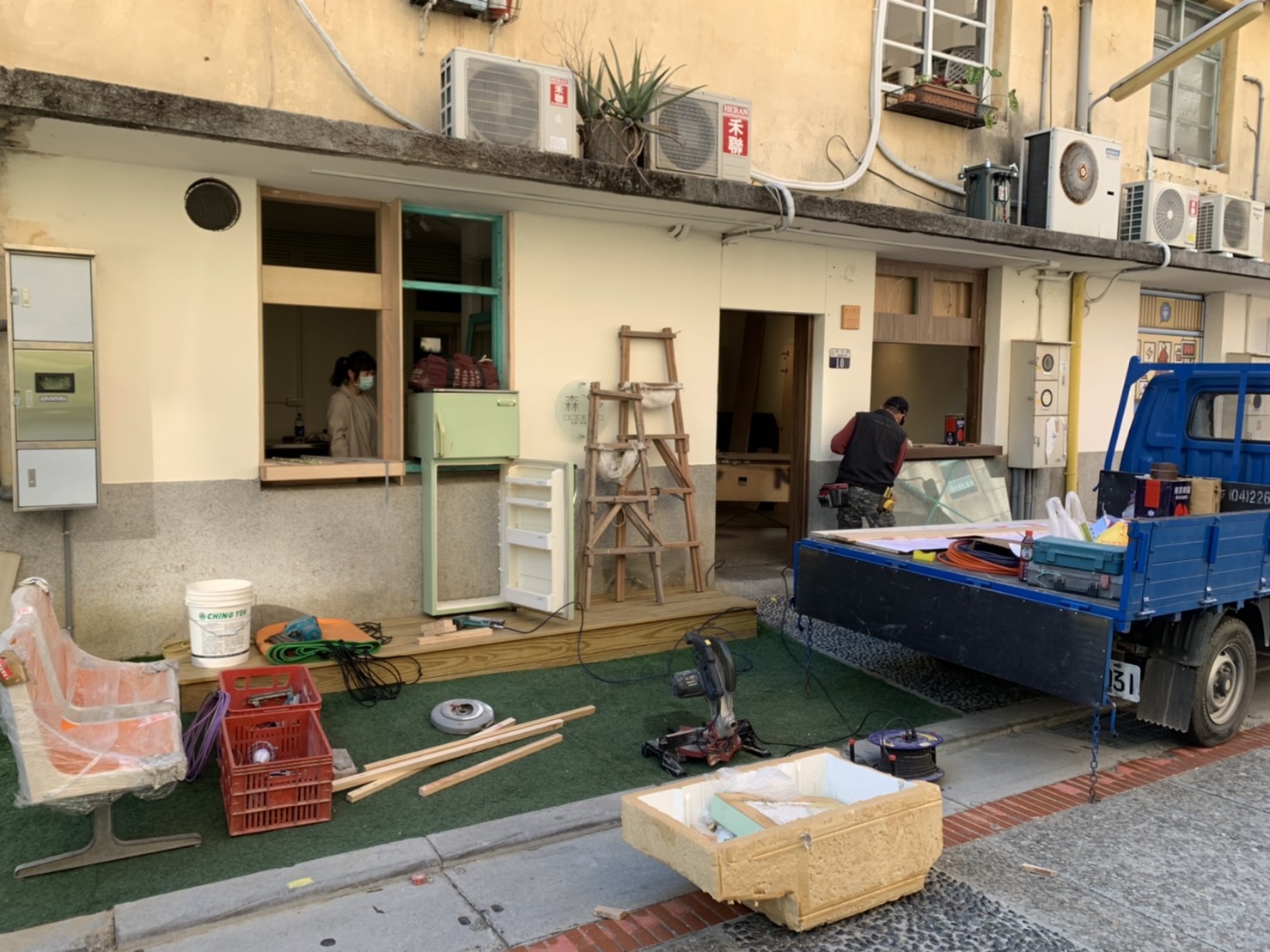

(店面雛形初現)

(5)此案工種多、細節也多,對於專長是老屋翻修的我們來說,的確是一個挑戰,好事多磨,我們最終也在過年前將鑰匙交還業主手中。


(收尾夜拍)

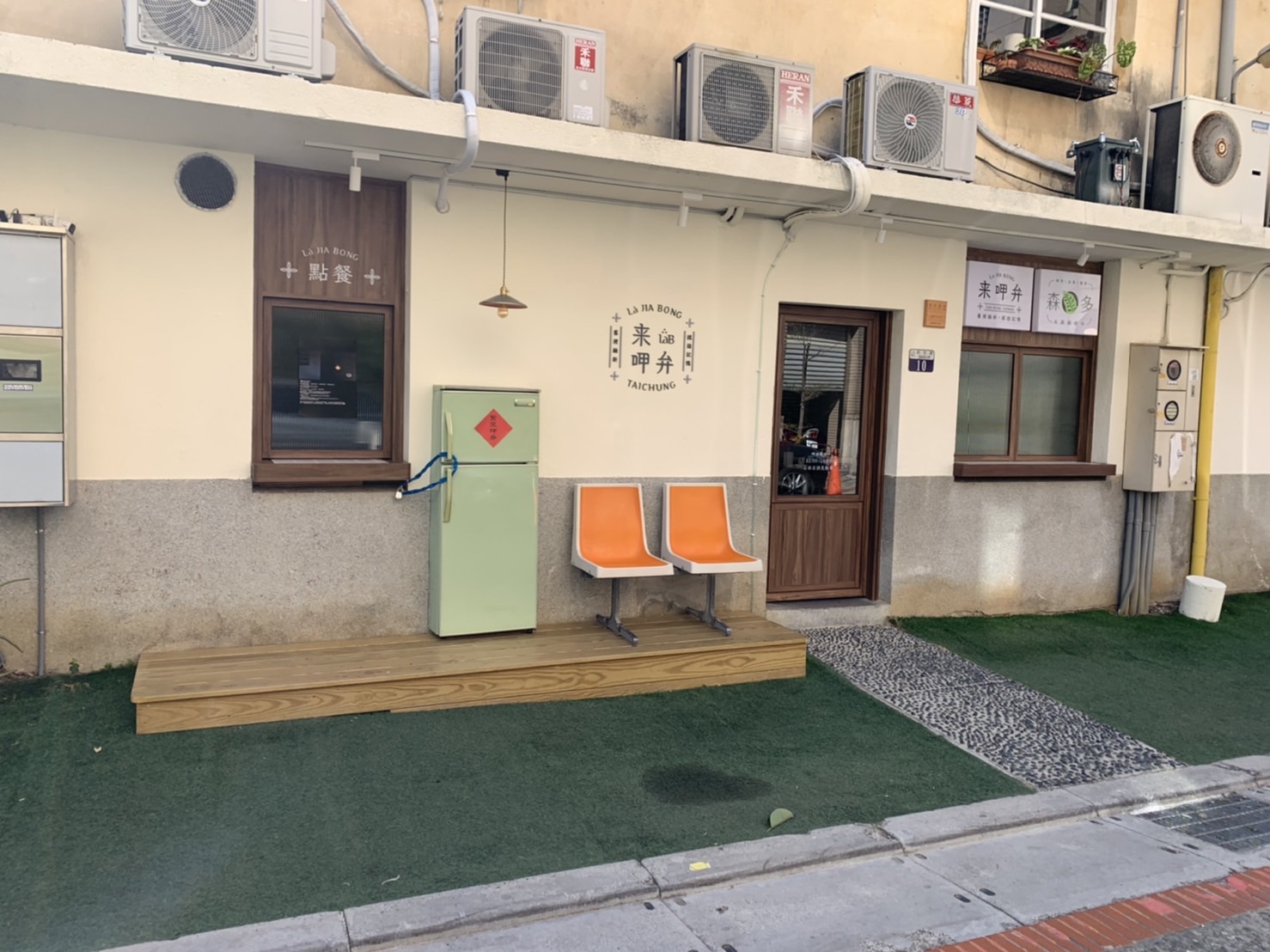

(完工照)
