臺中市清水區東山國民小學-科技教室整修工程暨設備建置

完工紀錄

大肚山台地北側的鰲峰山紅土圍繞,其中有一處好似綠洲的迷你小學。

民國45年政府實施陽明山計畫,將公館機場建為1,800公頃的清泉崗機場,因而切割原本交通便利的聚落,為解決學童通學問題,特別從大楊國民小學分出東山分校及吳厝分校(這是東山國小的前身)。大肚山紅土塊經研磨、過篩、煮沸、水飛後,看起來的顏色更漂亮,紅土中富含著些許石英,在光源的照射下也產生了一些局部的亮點,光彩熠熠、閃閃發光。

夢飛東山,閃耀金光。一甲子的時間過去,其仍駐守原地,持續且富生命力地孕育著土地上的人們。很幸運能遇到叫得出全校師生名字的主任、和藹的校長,讓第一次接觸標案的我們,在陌生的環境中,感到熟悉的人情味。

很榮幸有機會參與本次工程,就像主任說的:『完善教學環境,給孩子一個好的空間,就當作在做好事。』過程中也學到很多,也希望爾後能繼續為提升公共工程品質而努力。

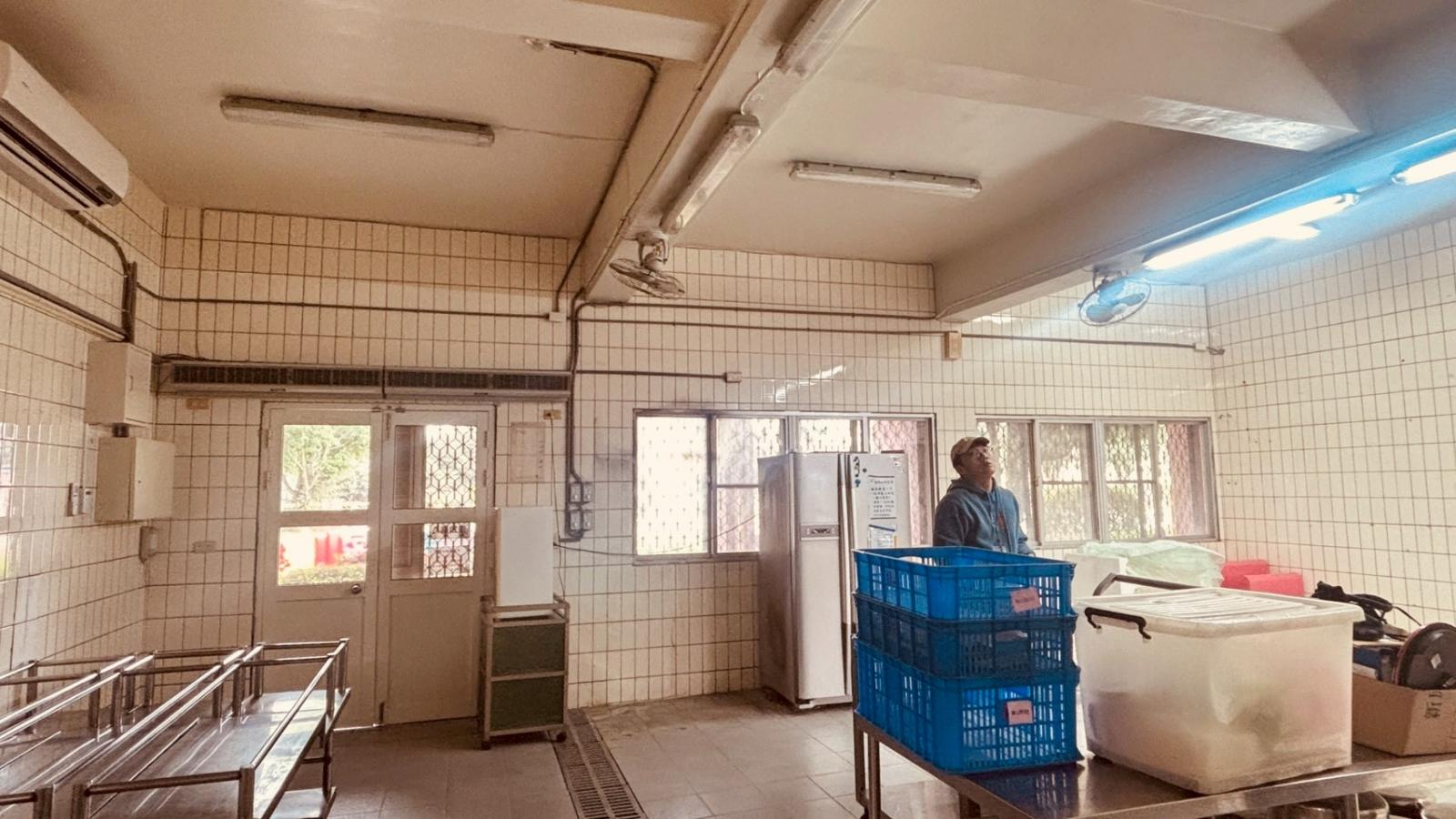

施工前,原本的廚房。
要丟跟不要丟的,有標籤的經理裝備如冰箱、冷凍櫃、冷氣(遙控器)等,要去哪裡怎麼搬,工班來之前要想清楚。

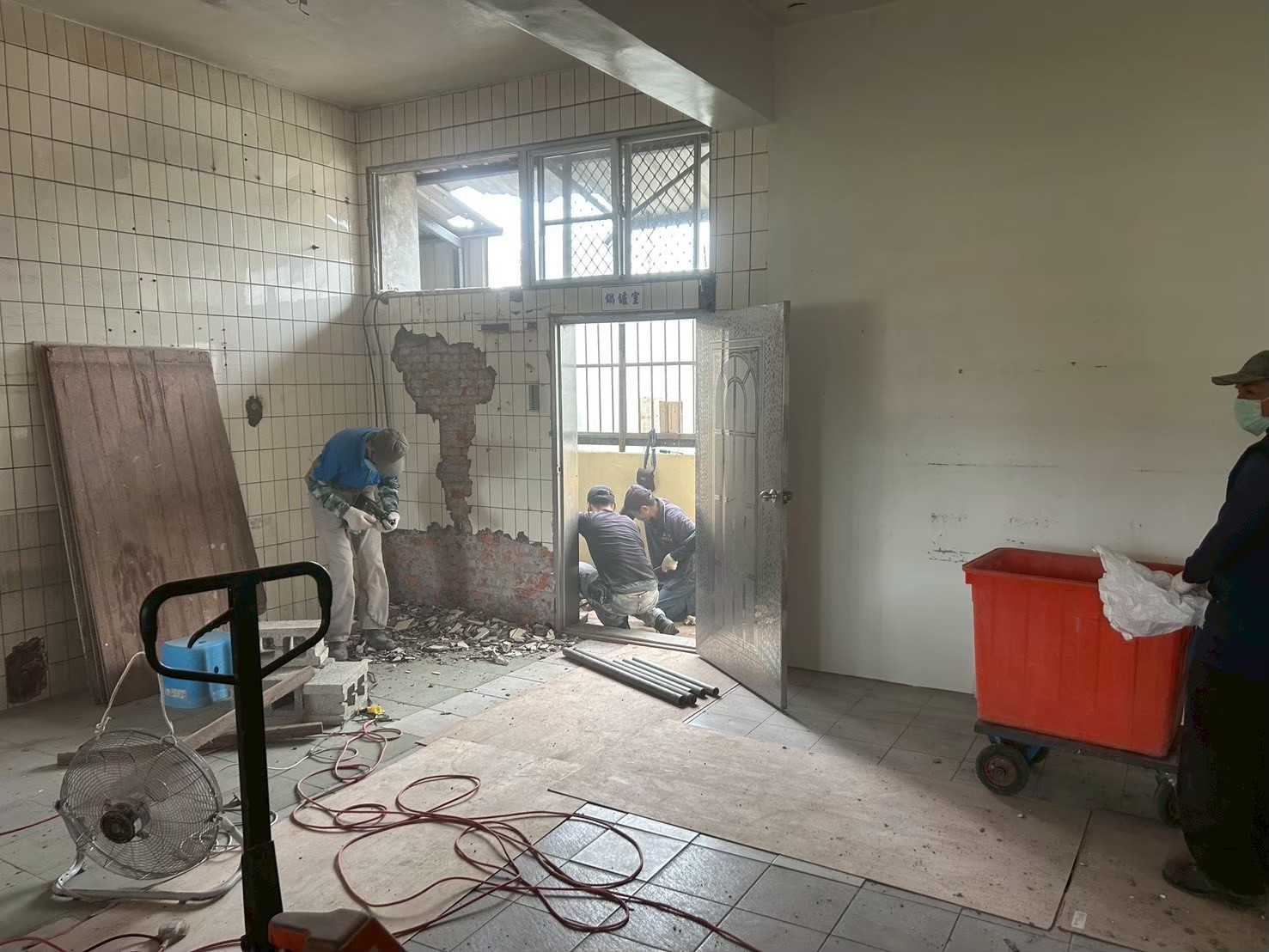

拆除地面、局部壁面的磁磚;現地鍋爐設備暨雜物移除。
拆除動線規劃,垃圾分類,明確標示拆除位置,接縫處盡量切割後再打不然泥作/油漆不好收尾。

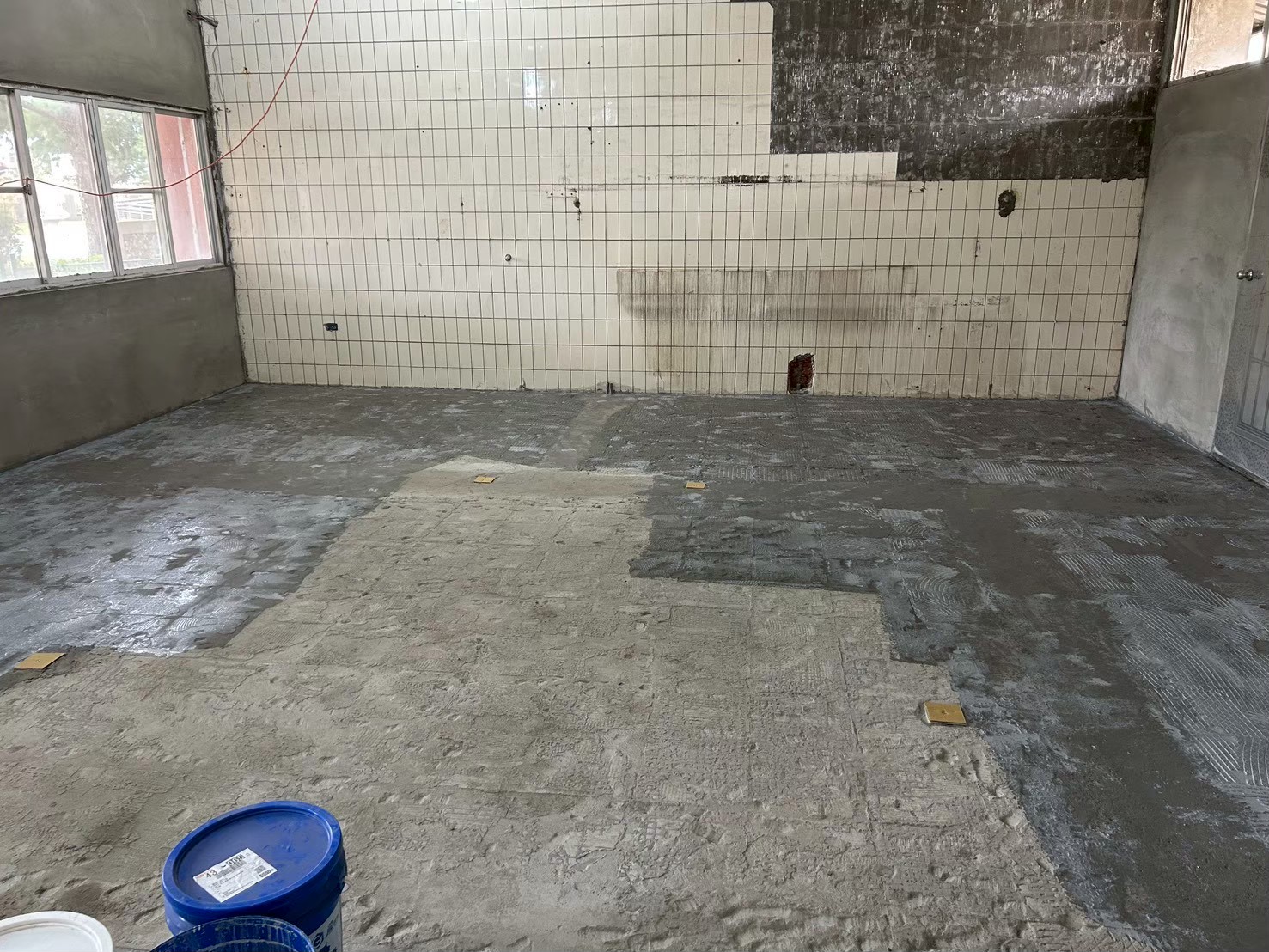

2000psi混凝土回填;泥作1:3牆面打底。

混凝土要叫壓送車,還是人力運送,相關地板防護設備;打底相關校正工具mochi、泥作整平尺、黏收邊條等。

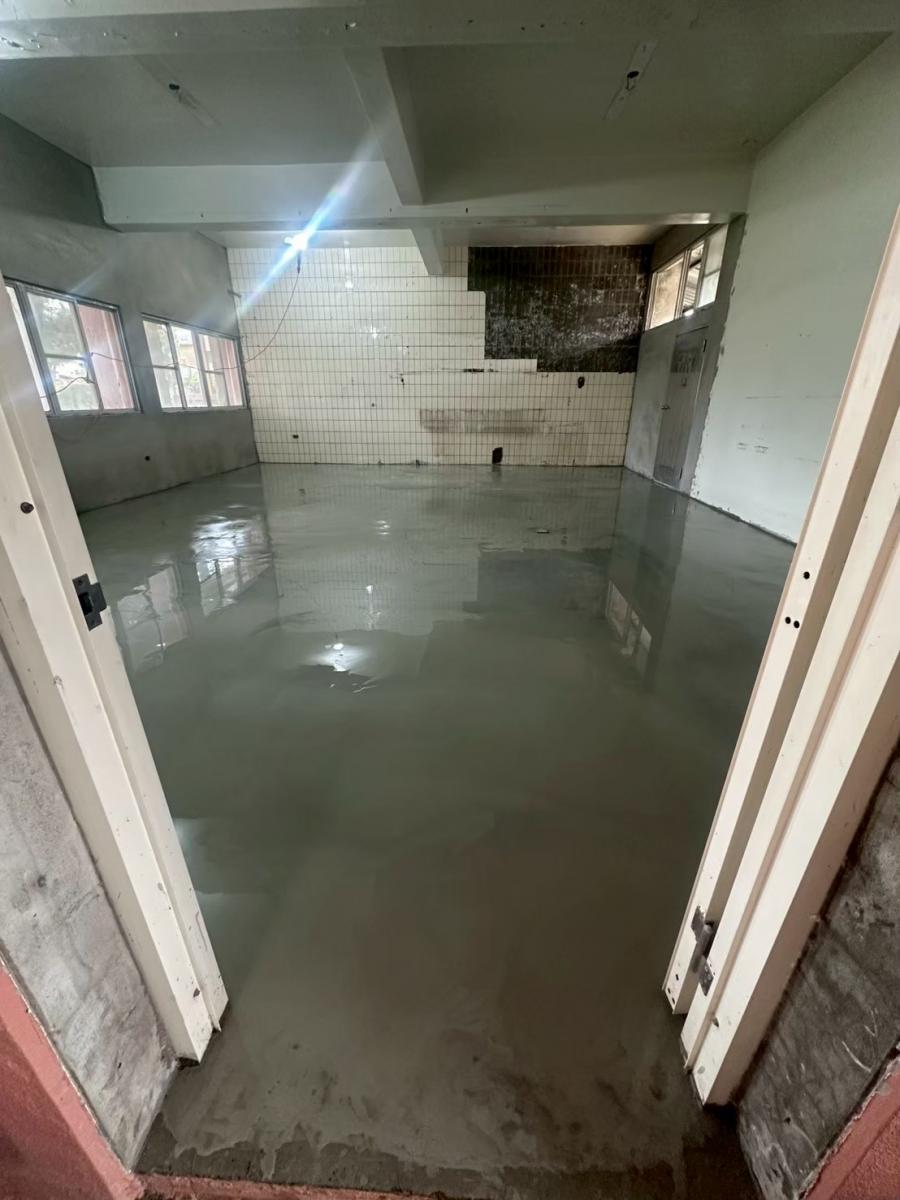

泥作1:2牆面粉光;自平水泥。

前製作業好好做,粉光相對容易,不然容易不平;自平泥刷塗前先用專用底料打底。

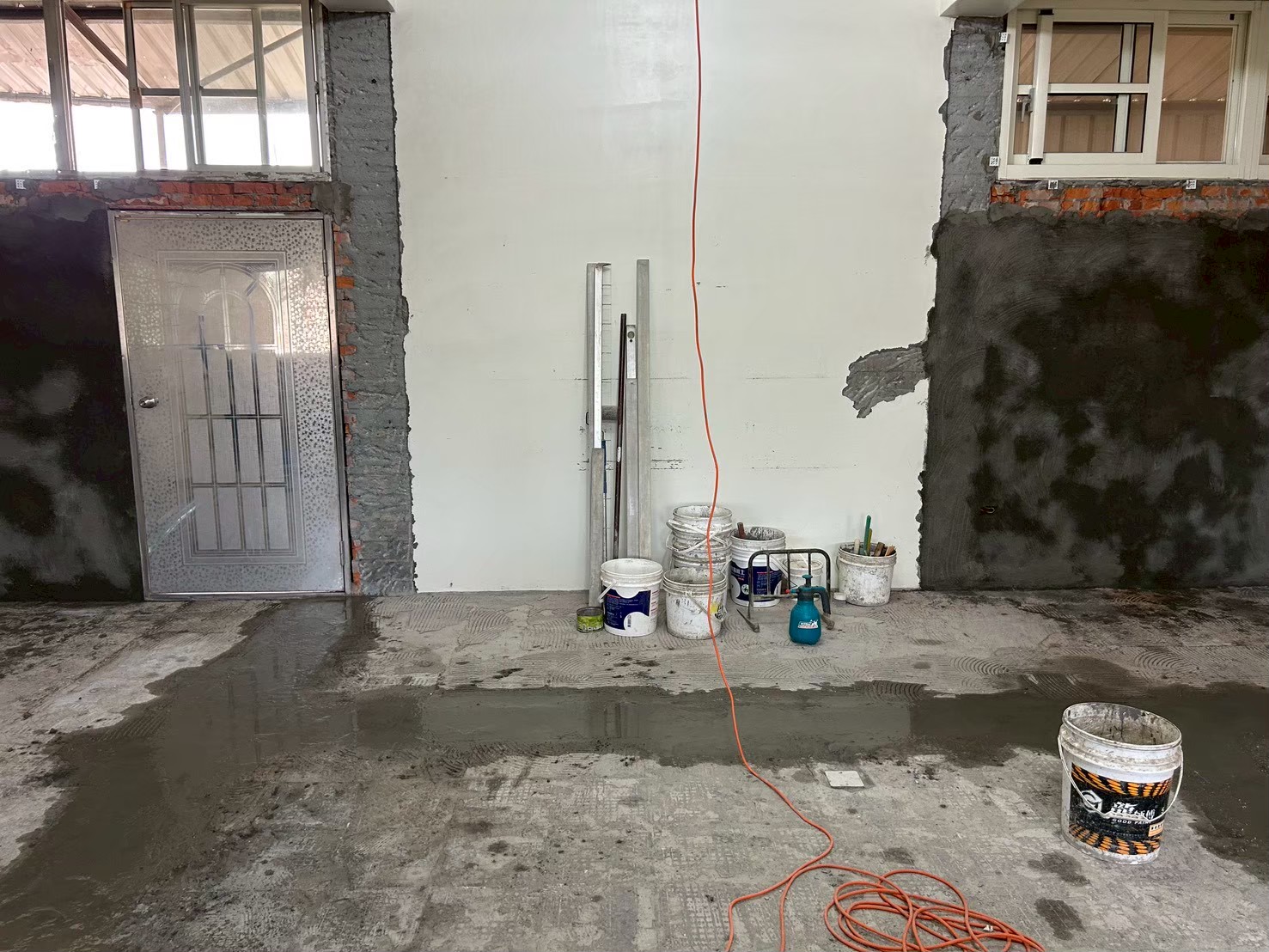

自平水泥

如果預算夠先打底再用自平泥,第一道通常比較厚至少要等5-7天,第二次3天左右就好了。看現場狀況通常作2-3次。

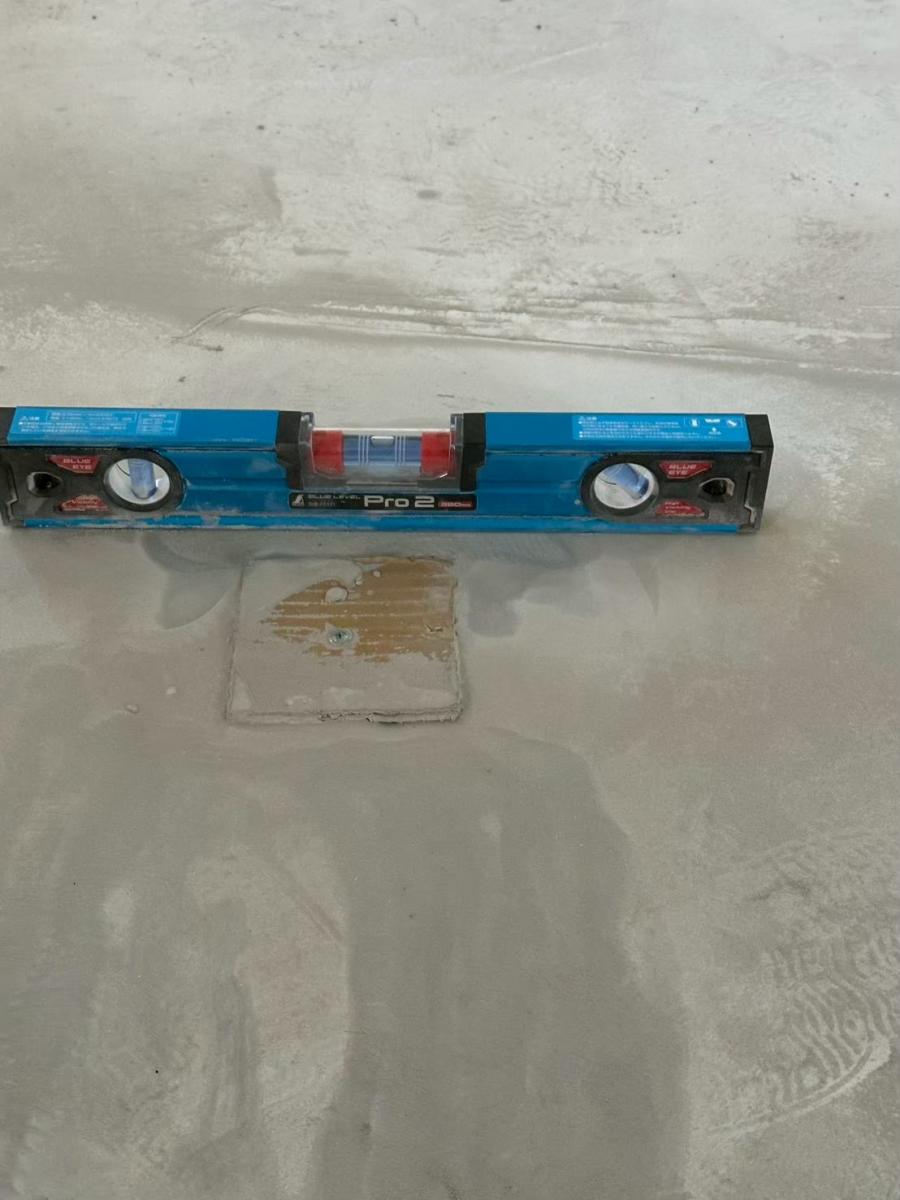

水平尺檢查

這隻不夠長,自我檢測大概看一下而已。一般自平泥的標準是150cm內2-3mm的誤差,尺至少要150cm。

煙囪拆除前

從上往下拆,吊車鷹架都要搭好,安全第一;這邊一開始沒看到,從裡面看以為很小支,還好是金屬沒有造成多大虧損,以後要多注意。

煙囪拆除後

上方側面浪板和下面屋頂浪板重做;四支煙囪移除;透明PVC板復原。看了心情很好。

隔間施作暨水電配線
確定間距符合規定,以雷射水平儀校正施作封板;電線套管,電話/網路線做完後測通。

油漆工程

接縫處AB膠後黏布織布抗裂,再批土油漆。

自我檢查

基本的施工前/中/後以外,多拍一些檢查照片,竣工作資料才方便。

格柵天花板

尺寸是訂做的,通常很長一隻,搬運前必須考慮動線和置放位置;吊筋位置、支撐架水平須以儀器校準。

地板和圖面輸出

我看起來覺得中規中矩很像教室,但我女兒說很好看不像教室。

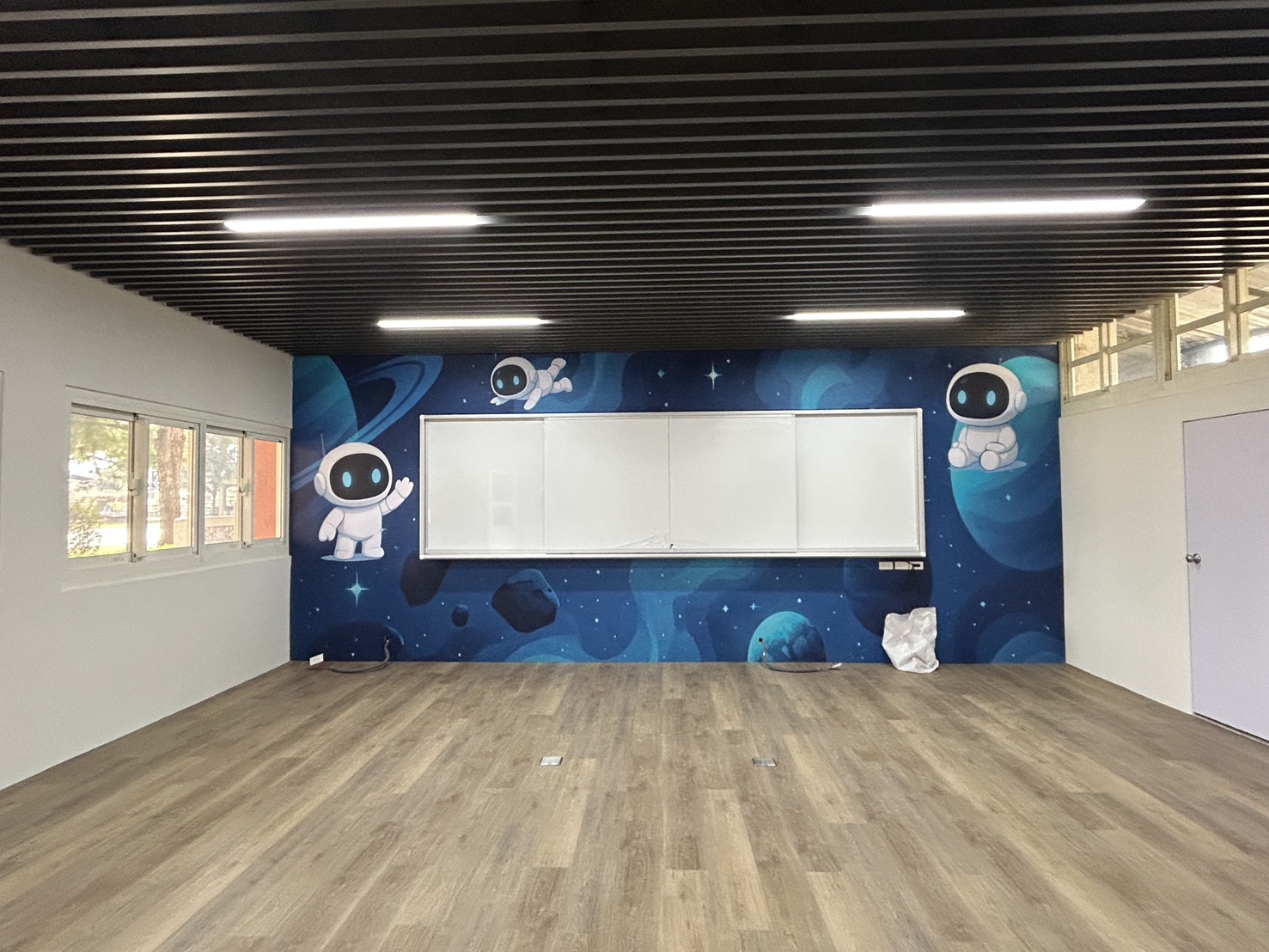

完工照

地面插座都有在想要出現的位置,十分感動;桌椅配色很搭,主任不愧是美術系的。

---------------------------------------------
