廚房翻修工程有什麼步驟?最花預算的項目是什麼?

裝修百科

舊屋廚房翻修翻新流程這樣做|幫你預算內完成理想裝修

利奇空間設計-廚房翻修工程有什麼步驟?

舊屋進行廚房翻修的最大要點在於水電管線重配、以及更換磁磚、鋁窗等多項工程整合,而多項步驟讓作業變得繁複、廚房翻新費用也不容易快速估算,這就是所以很多時候沒辦法直接找櫥櫃、系統櫃廠商一次完成舊屋廚房翻修的主要原因。

老屋廚房翻新整修要怎麼做,利奇帶你從 廚房設計規劃、舊廚具拆除、更換水電管線、防水施作、磁磚、鋁門窗、系統櫥櫃、安裝廚具等工程,來看一整套廚房翻修完整流程怎麼做。

從初步規劃到預算管理,縮減必要工程之外的項目花費,是控制整體開銷的好方法。

『廚房整修流程』

1.設計討論&簽約

2.保護&拆除

3.水電配管

4.泥作打底防水

5.貼磚計畫&填縫

6.鋁門窗&天花板

7.系統櫥櫃&電器

8.清潔工作&退場

磁磚、櫥櫃面料、電器品牌的選擇,是容易影響整體預算的因素,若屬於講究功能性、耐用性的屋主,可參照此案例配置。

【本案例選用材料】

櫃體:龍疆防蟑抗菌版 E1,V313級;門片:結晶鋼烤板。
五金鉸鏈Blum、白鐵桶身、櫻花牌三機、卡加利亞磁磚。

『整修流程解說』

步驟1. 設計討論&簽約

一間好清洗、好收納、好整理的廚房,是規劃的核心理念。但每個使用者對於廚房的要求和重點不同;案例中業主有事先準備圖面手稿,大大地縮短了我們討論的時間。

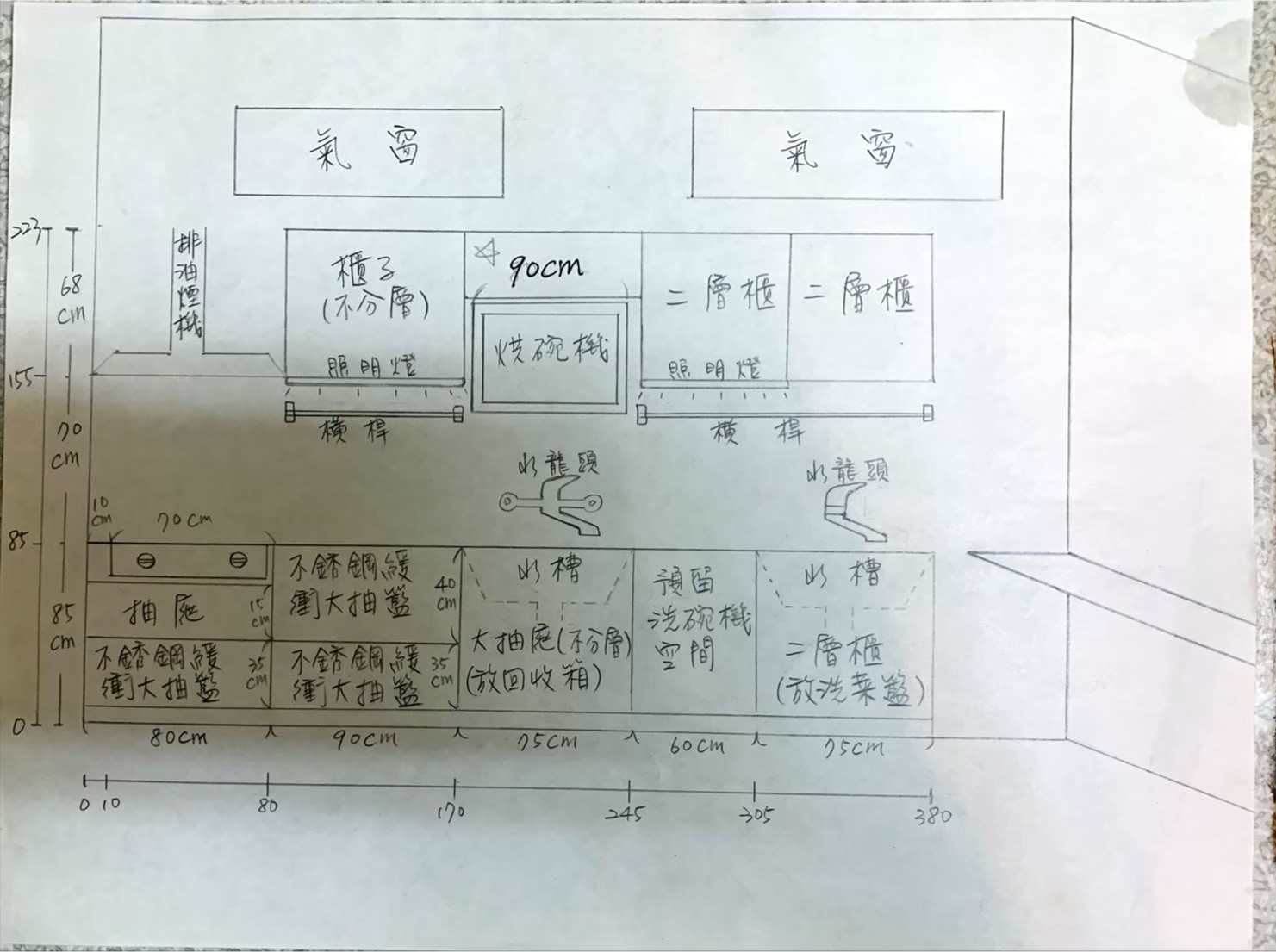

屋主手稿

▲想法只要能表現出來,都能幫助我們更有效的溝通需求,並按照想法繪製更具體的模擬圖。

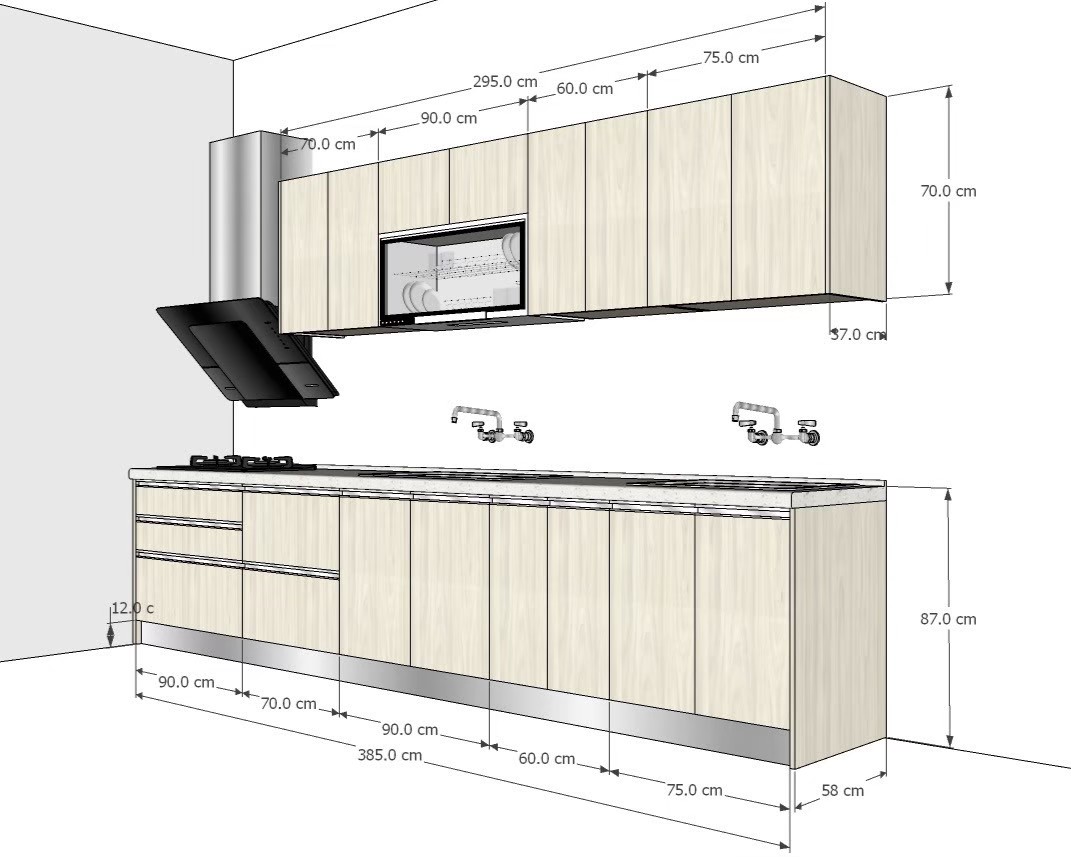

櫃體模擬圖

▲將櫃體設計以電腦模擬尺寸、板材、電器等大致樣式。

步驟2.保護&拆除

開工前,防塵的保護膜、地板的保護板必須要提早到位,一來可以避免不必要的傷損、二來可以讓師傅們清楚辨識進退場的區域。裝修其實可以很乾淨,端看施工者對於細節的在意。

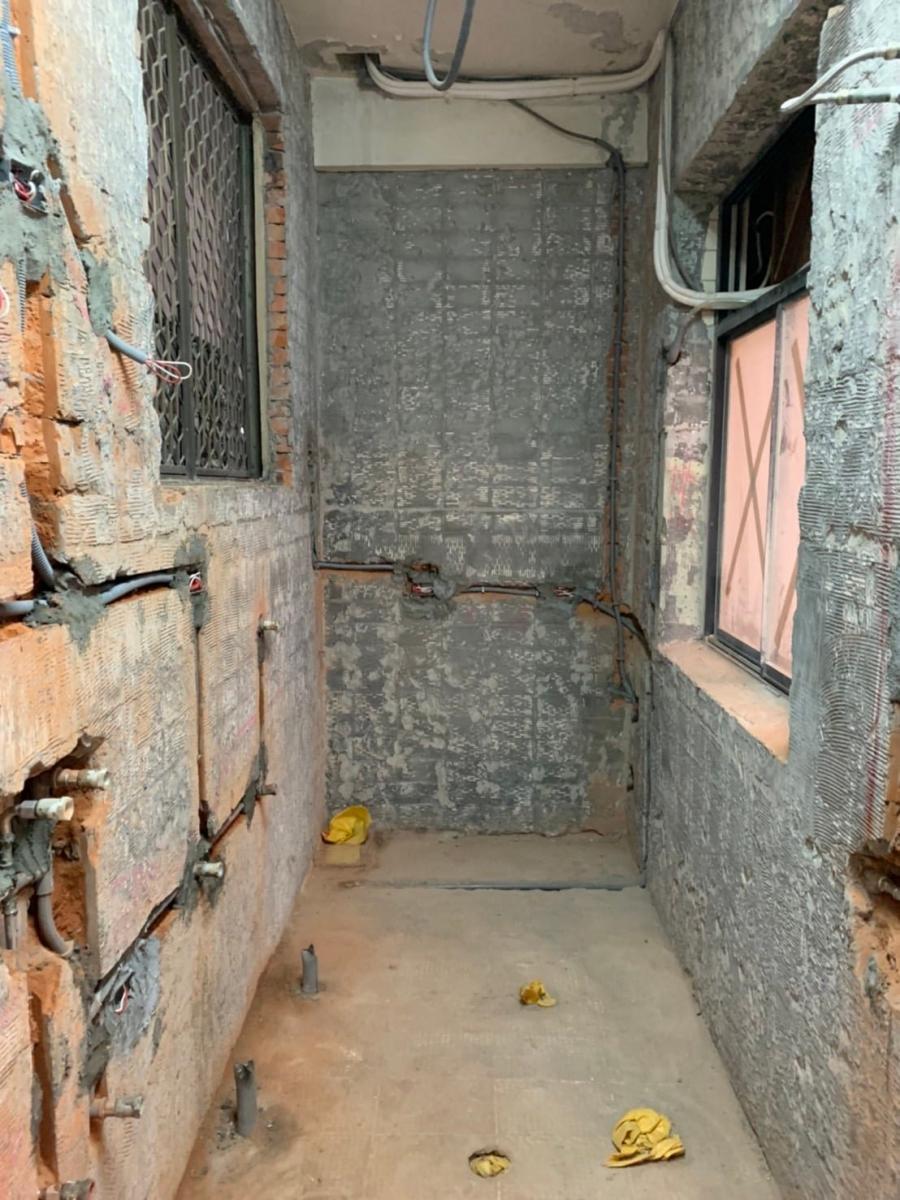

▲打除工作進行前、除了防護作業、要先將其他雜物搬出打除作業區。

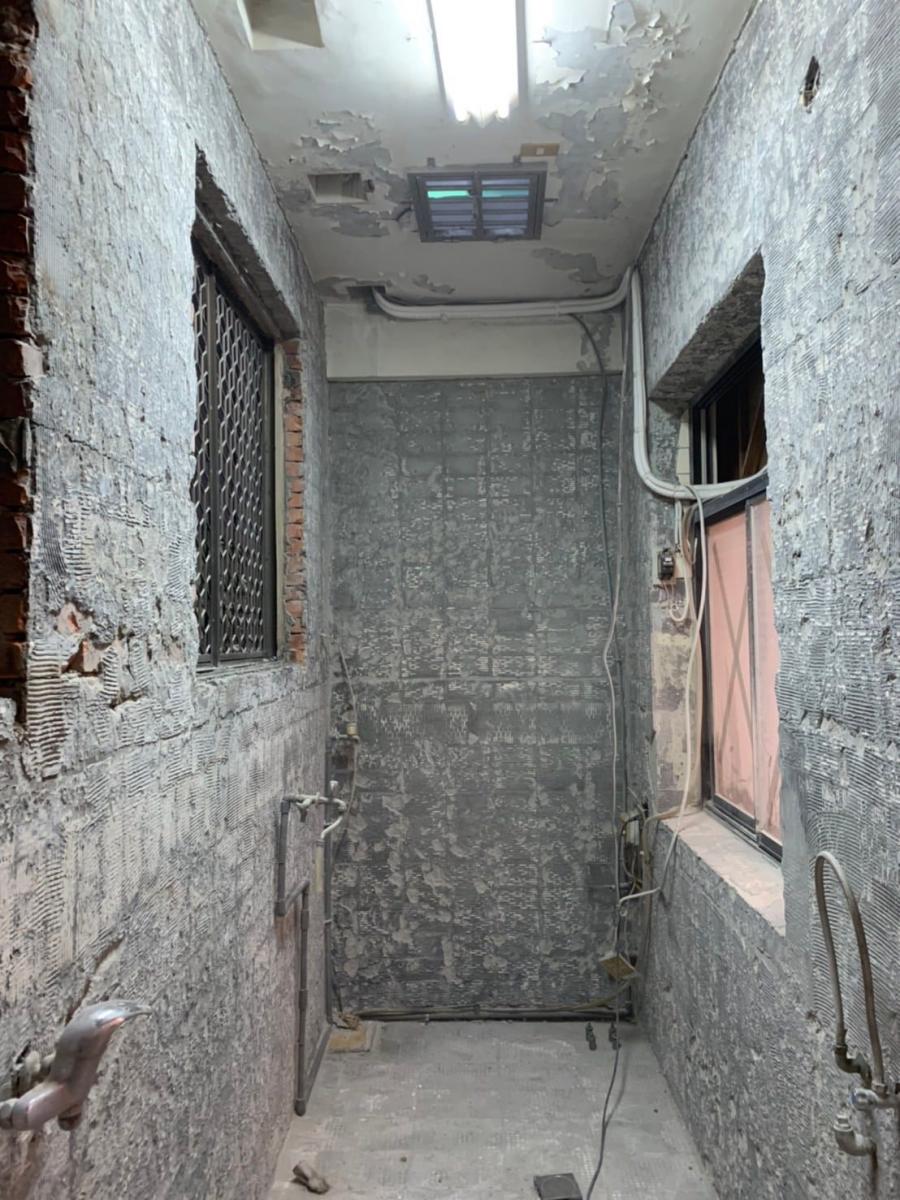

▲打除進行時要留意管線安全,並確保沒有傷害到目標以外的結構。

步驟3.水電配管

依據圖面配置冷、熱進水管、排水管、瓦斯管、插座、燈具線路,此處重點在於確認系統櫥櫃高度,配好後裝不上去會是大問題。因此三機的型號一定要確認清楚,若有變動必須要再確認過正確尺寸。

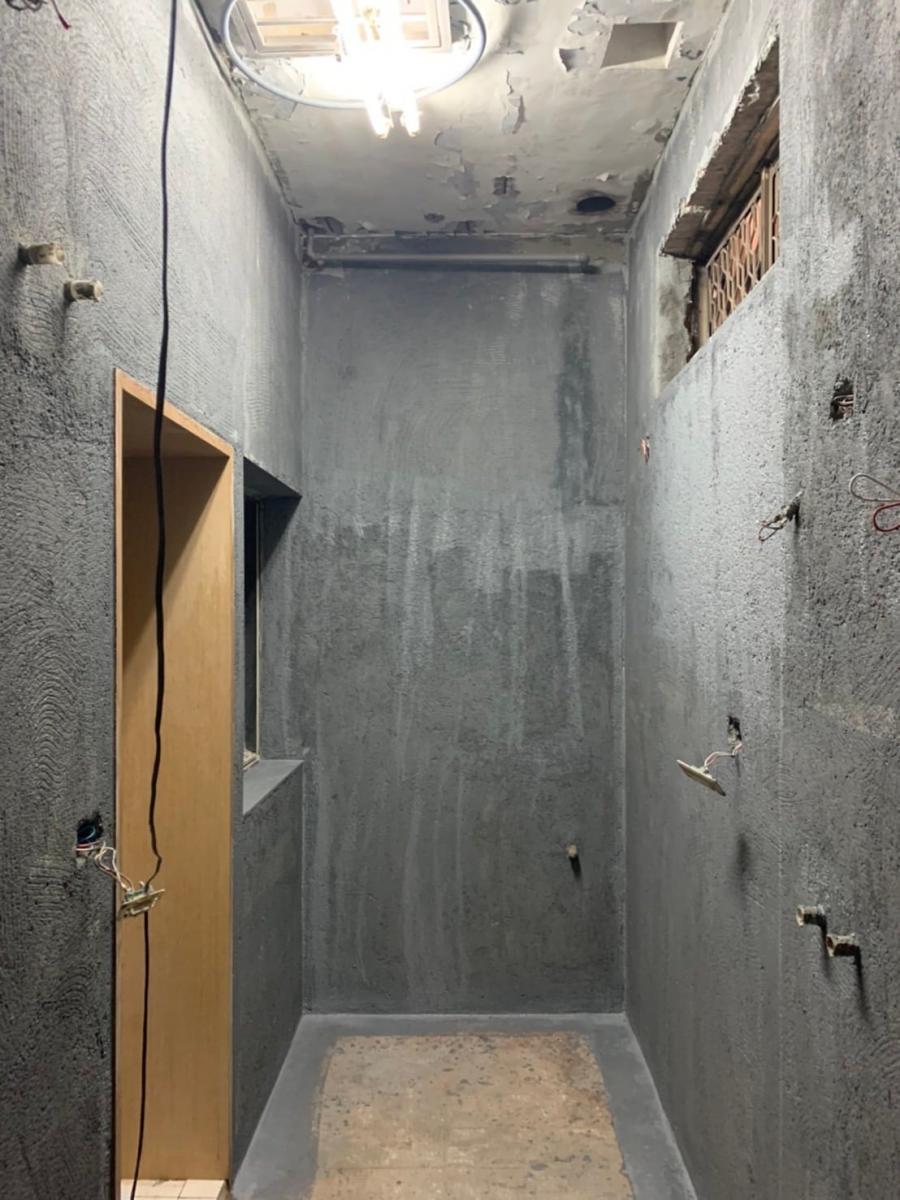

▲設置未來需要的水路、電路等相關配置。

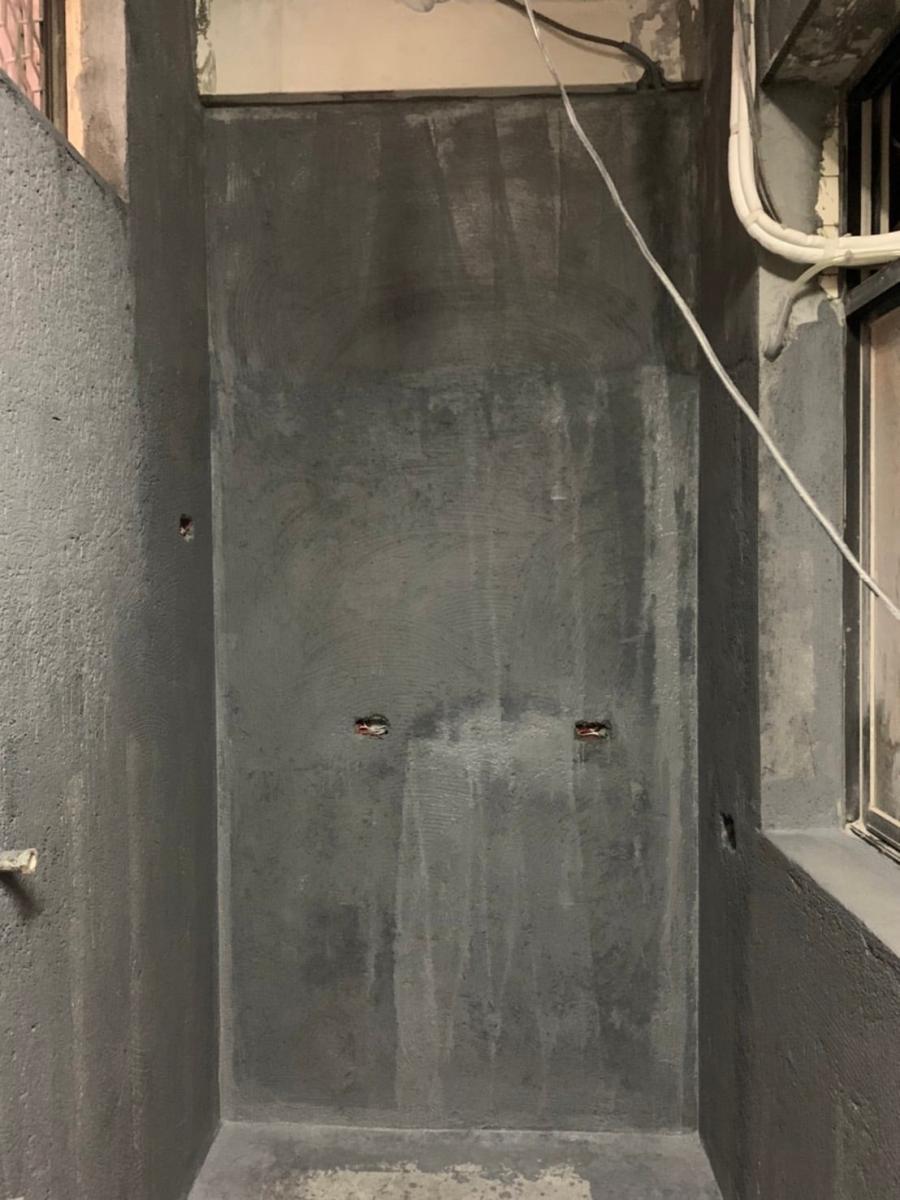

步驟4.泥作打底防水

廚房和浴室的打底面,我們同樣使用濕式硬底下去做;地面部分,師傅會在四周加強,工法很多,看師傅怎麽變。我們會著重在均勻度及養護時間長度。

步驟5.貼磚計畫&填縫

磁磚一開始要選好,特殊設計要事前溝通,怕畫的出來做不出來、或是做出來不敢保固;磁磚配合水電的配置切割,案例中共有排水孔3個、冷熱進水有6個、插座6個,只能說聲:「師傅辛苦了」。

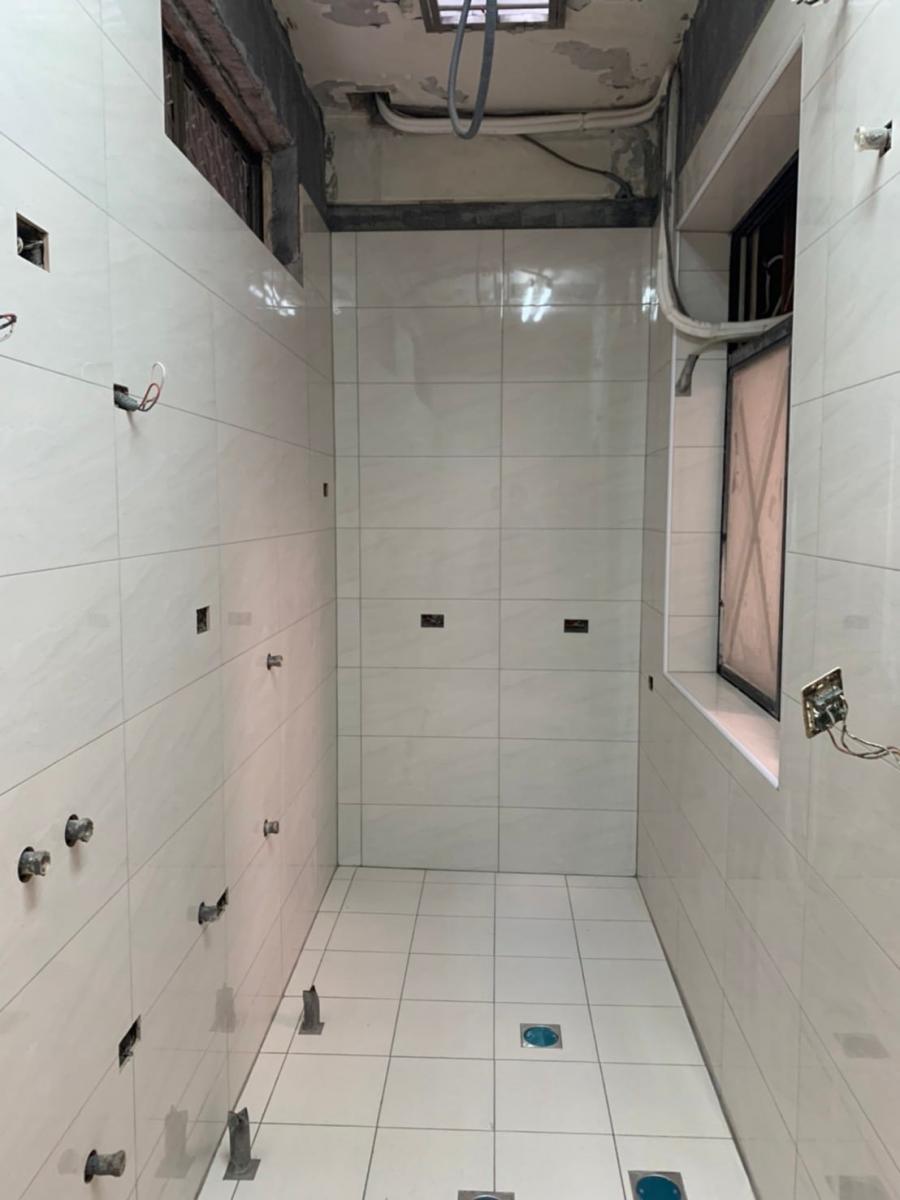

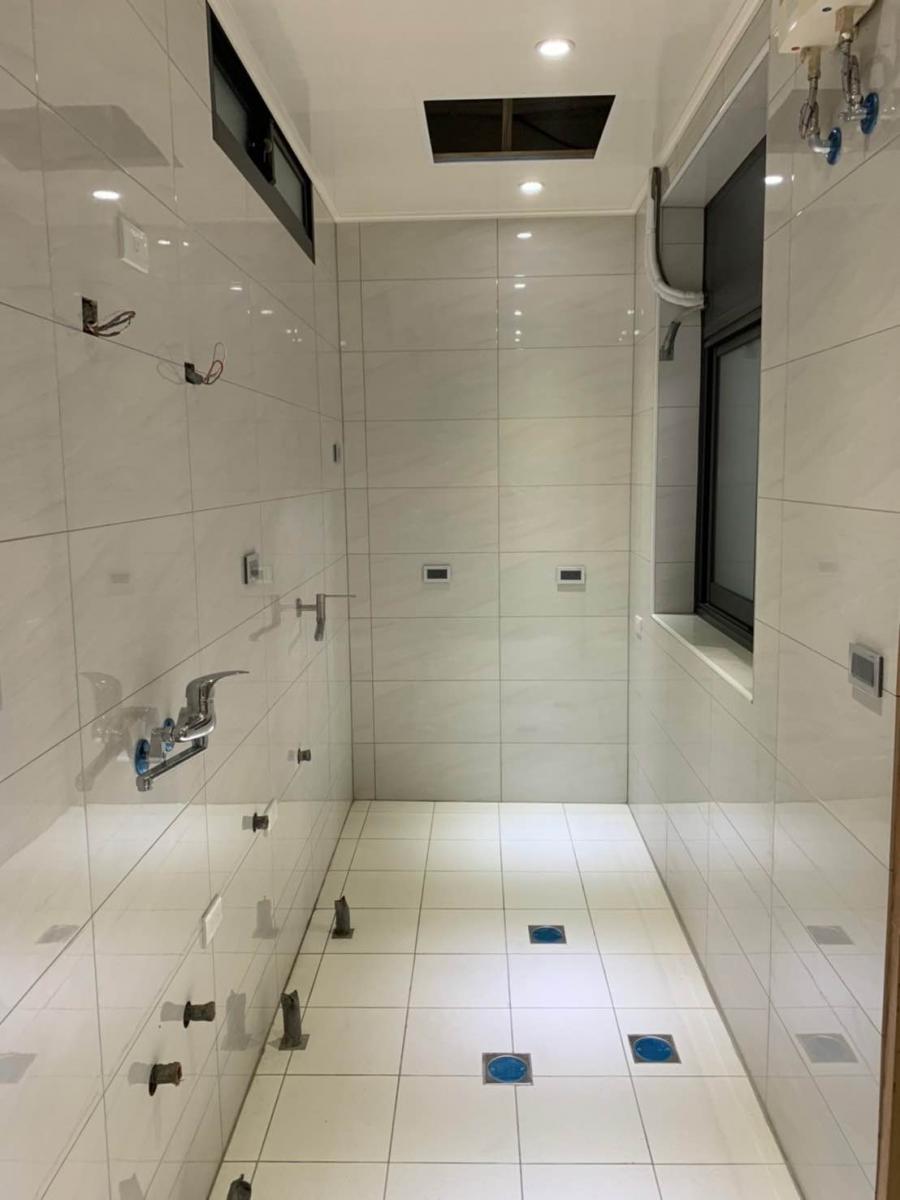

▲依照需求設置排水孔3個、冷熱進水有6個、插座6個。

步驟6.鋁門窗&天花板

鋁窗的長寬一開始就確認好,安裝就沒有太大問題,此處重點在於填縫塞水路,不只單靠矽利康完成;接著木工進場,按圖施工萬無一失;此案例希望保留原本的自然光,所以在維修孔的板材上,我們特別去找透光霧面的板材。對了,水電的線要先跑好喔!

步驟7.系統櫥櫃

老話一句,按圖施工沒煩惱,裝的上就沒有問題;特別注意瓦斯管有沒有上防漏膠?檢查排水孔有沒有確實封起來?避免未來小動物跑出來,還有門片鉸鏈是否開關正常?安裝完後反覆開關使用,確定操作順暢。

步驟8.清潔工作&退場

案場難免會有一些殘膠,用除膠劑就很好清。總之不要硬清,找對應的清潔劑,事半功倍喔。此案大約施作45天,順利完工。

最大安心值的裝修服務!
利奇用心!讓居家好安心。

・提供空間模擬繪圖
・專業裝修公司,提供泥作、水電、木工、系統櫃、櫥櫃、透天雨遮鐵皮等各種工程項目。
・室內裝修工程管理乙級技術士
・建築物室內裝修登記證
(內營室業字第 40E2013771 號)

[公司資訊]

台中市北屯區瀋陽路一段82-2號
聯絡電話 0931-902-060

劉先生

電話詢問

LINE線上詢問

Customize

裝潢估價

您可大致參照案例製作項目,並歡迎與我們聯繫詢問。
實際價格需依照個案項目、
施作環境、工期等狀況而有所差異;
快速估價
三種裝潢估價方案
施作承包、輕裝設計、高級私宅
